Trong ánh nắng chan hòa xen lẫn tiếng giò xì xào và mặn mòi của biển, công trường nhà máy điện gió V1-3 Bến Tre đã dần hiện lên với đặc thù các hạng mục công trình trải dài trên 12 km trên bờ, và khu vực cách bờ biển từ 3 đến 5km. Mặc dù công tác thi công gặp nhiều khó khăn, nhưng với tinh thần và bản lĩnh vững vàng của những người con Sigma, chất lượng và tiến độ của công trình luôn đạt đúng mục tiêu đề ra. Những hạng mục chính đang được triển khai tại công trường:
- Hạng mục rà phá bom mìn:
- Hoàn thành công tác rà phá bom mìn cho hạng mục đường giao thông và khu vực TBA NMĐG V1-3 Bến tre, bao gồm toàn bộ diện tích các vị trí trụ móng trụ turbine từ T01 đến T07.
- Tiếp tục triển khai công tác rà phá bom mìn tuyến đường dây cáp ngầm 22kv ngoài biển;
- Hạng mục san nền và làm đường ngoài trạm:

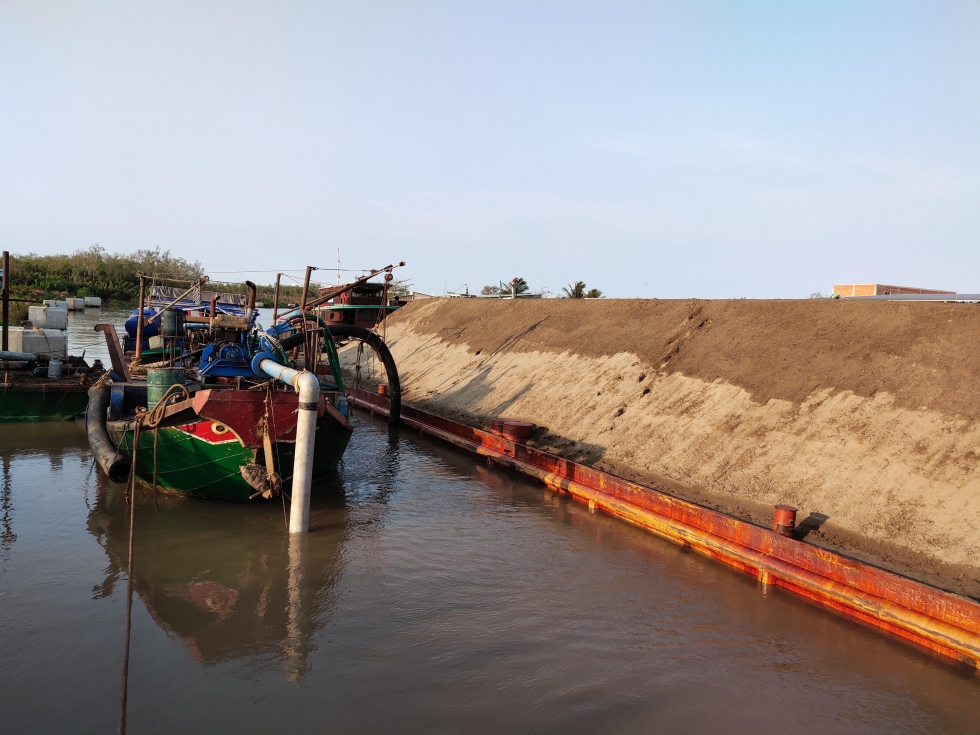

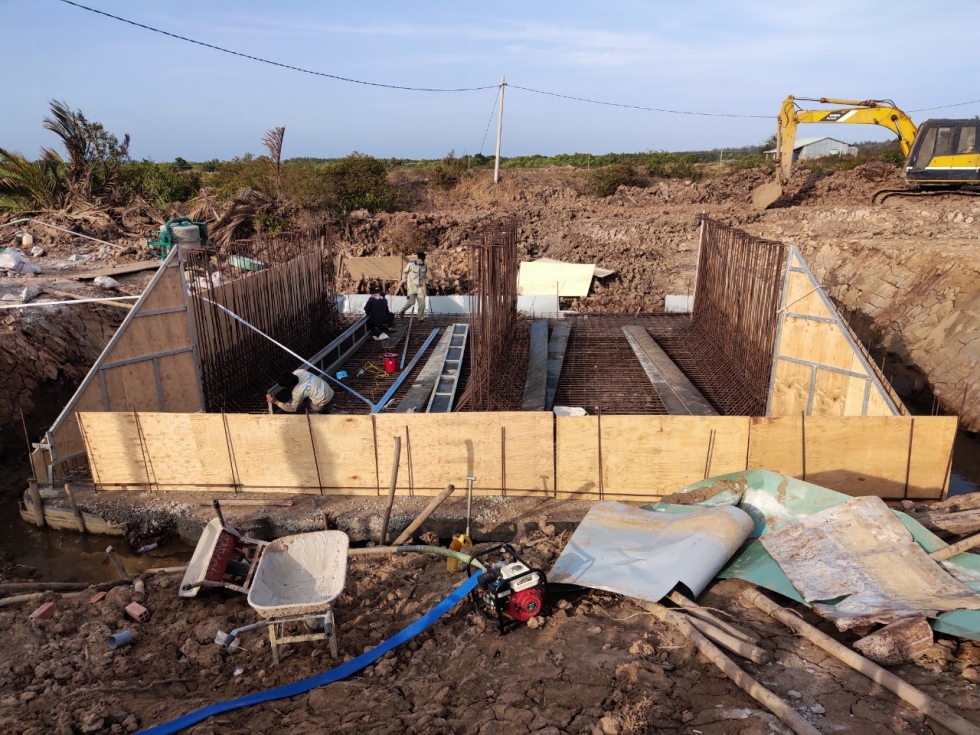

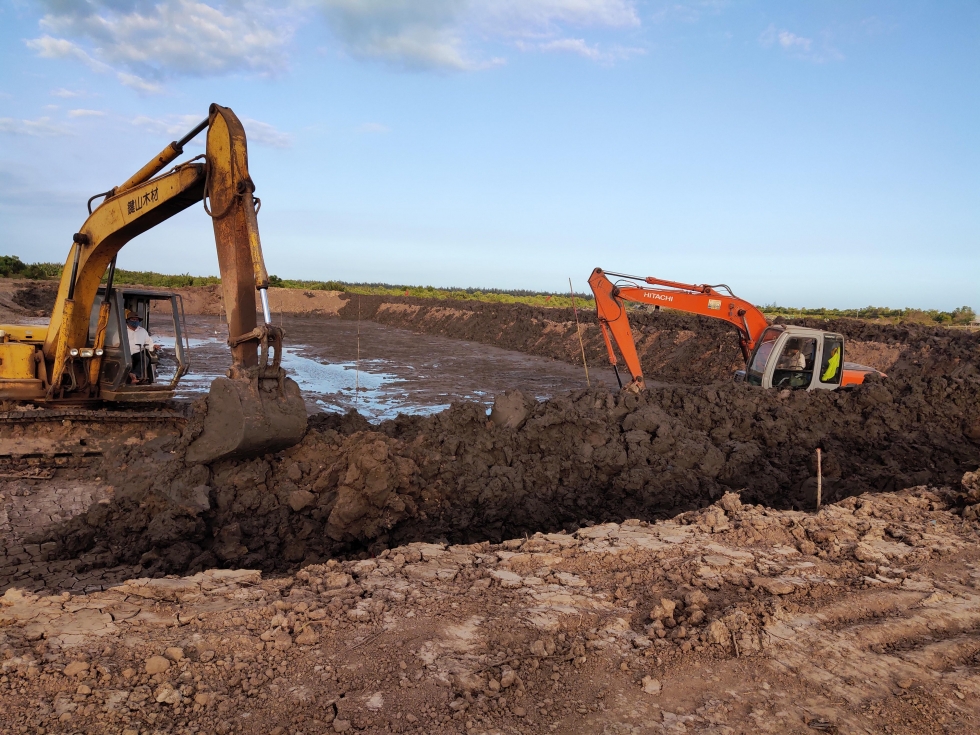

- Triển khai công tác thi công hạng mục San nền và đường giao thông khu vực TBA NMDG V1-3 Bến Tre
- Hoàn thiện công tác bỏ phủ hữu cơ, tiến hành bơm cát và thi công bê tông hạng mục cống thoát nước, hầm nối cáp…
- Hạng mục thi công móng trụ turbine:
- Nhận mặt bằng 07 Vị trí móng trụ turbine từ chủ đầu tư và bàn giao cho đơn vị thi công móng trụ turbine để đóng cọc thử, lấy số liệu thiết kế cọc đại trà.
- Hang mục tuyến đường dây 110kv:
- Chuẩn bị thiết bị, cột thép, và thi công 06 móng trụ (CS25, CS 27, CS28, CS29, CS30, CS43), các vị trí cột đã được chủ đầu tư bàn giao mặt bằng.
Một số hình ảnh tại dự án tuần qua:

Thi công rà phá bom mìn tuyến đường dây 110KV

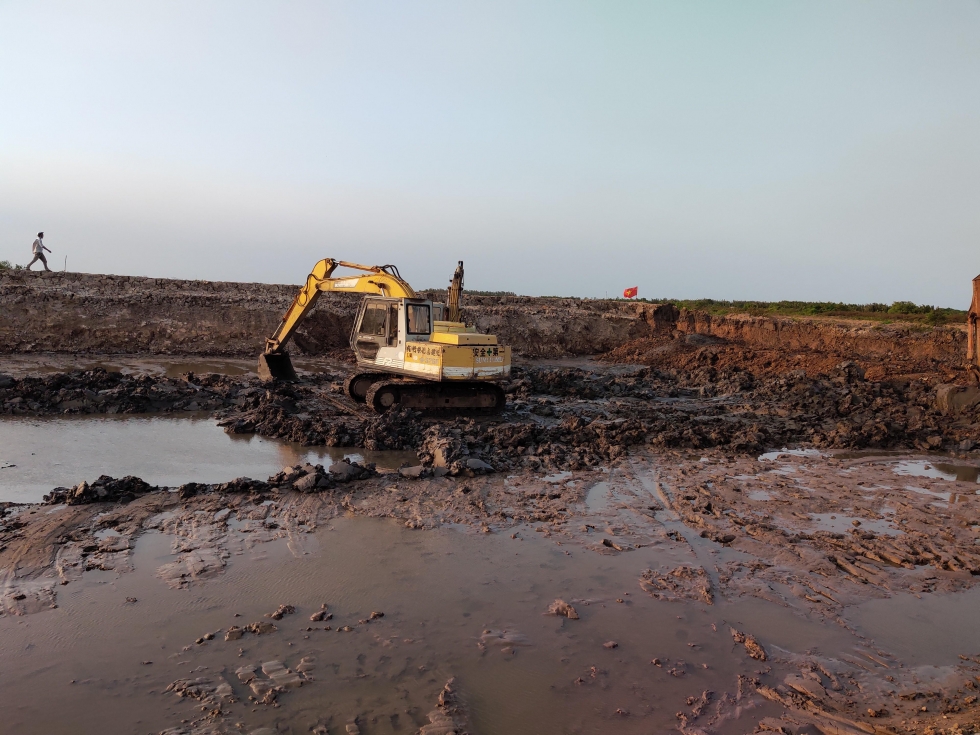

Thi công hạng mục san nền và làm đường giao thông ngoài trạm MBA nhà máy V1-3

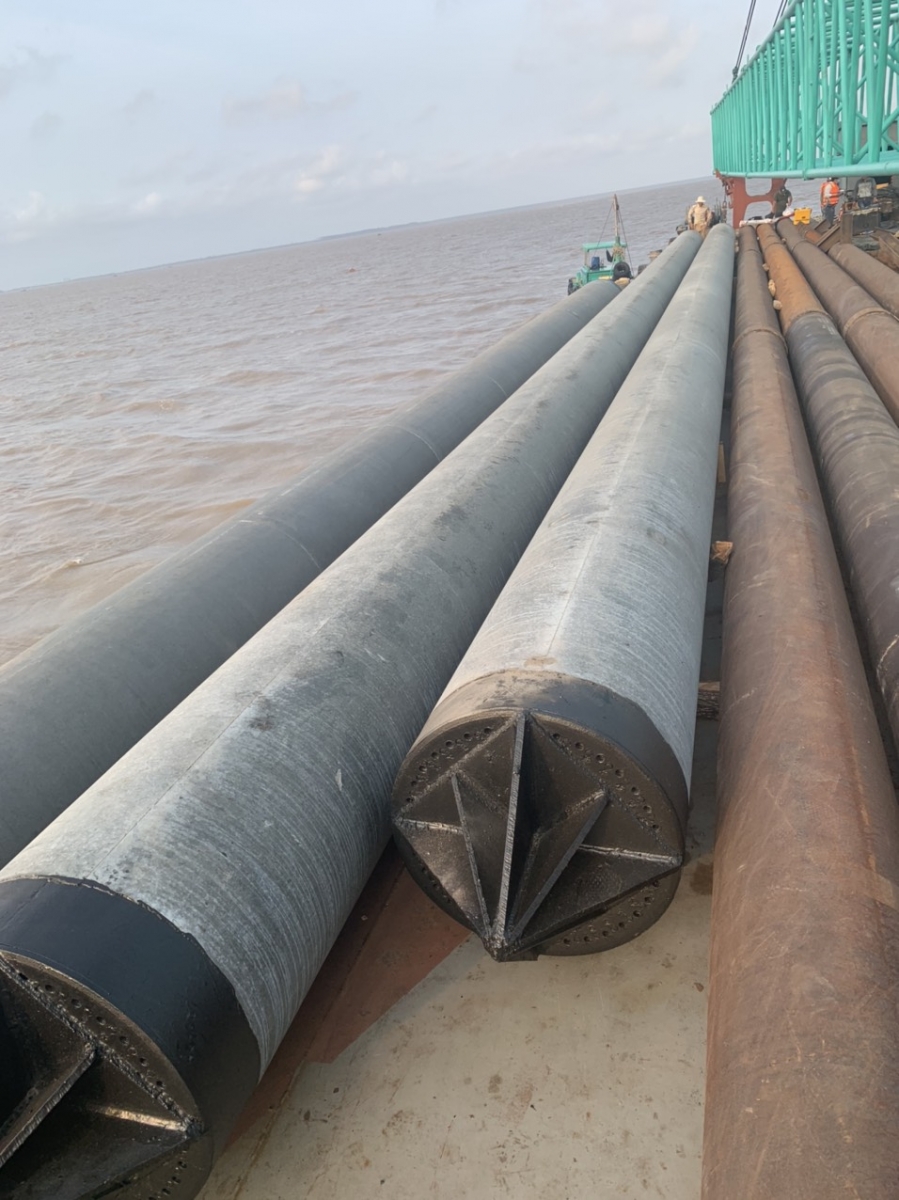

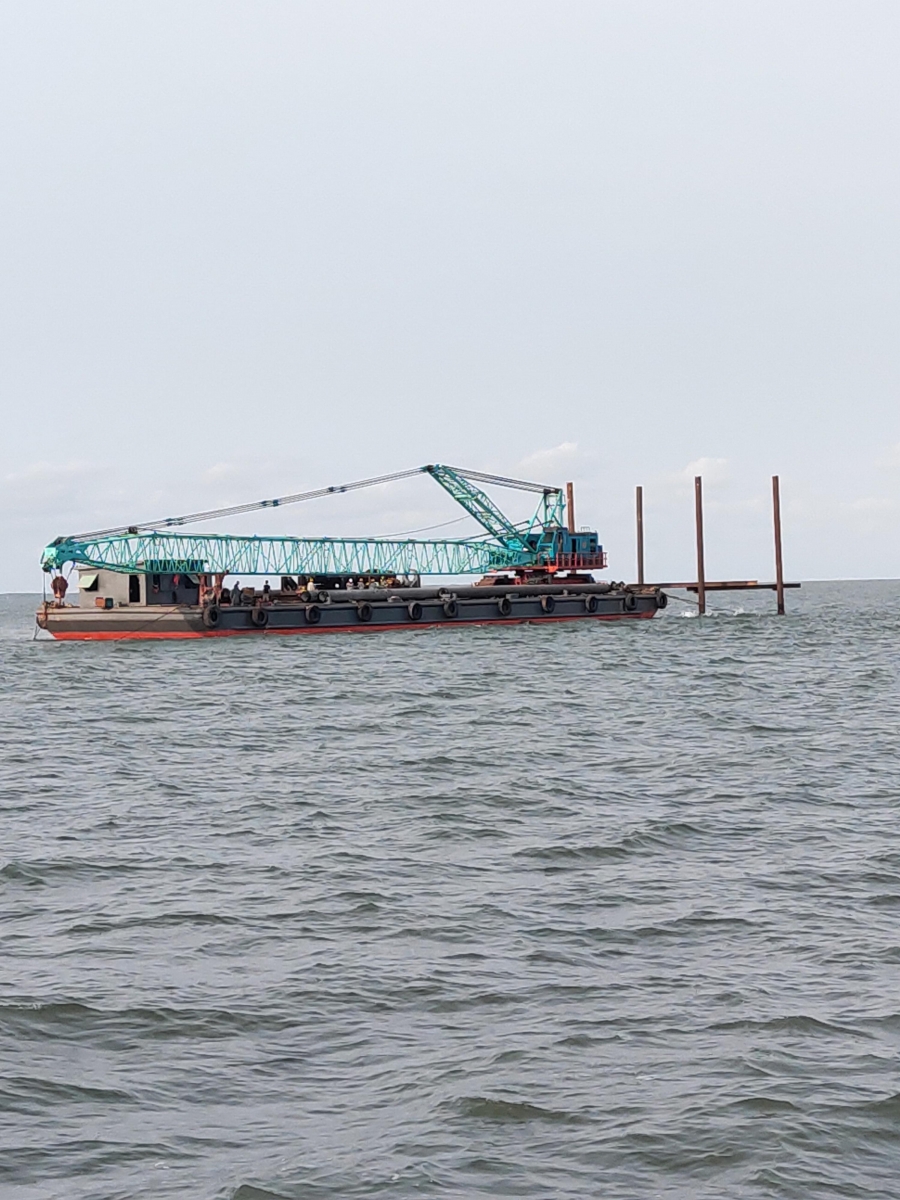

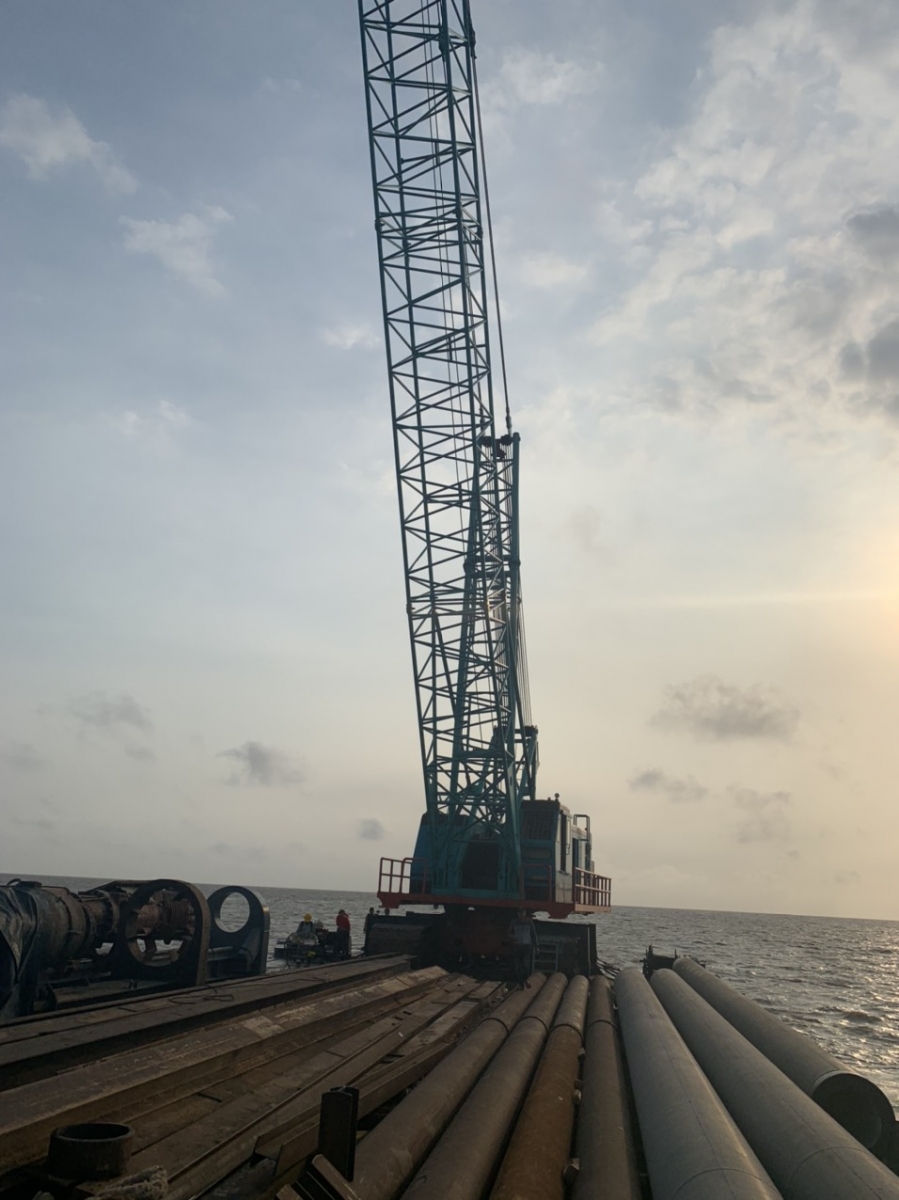

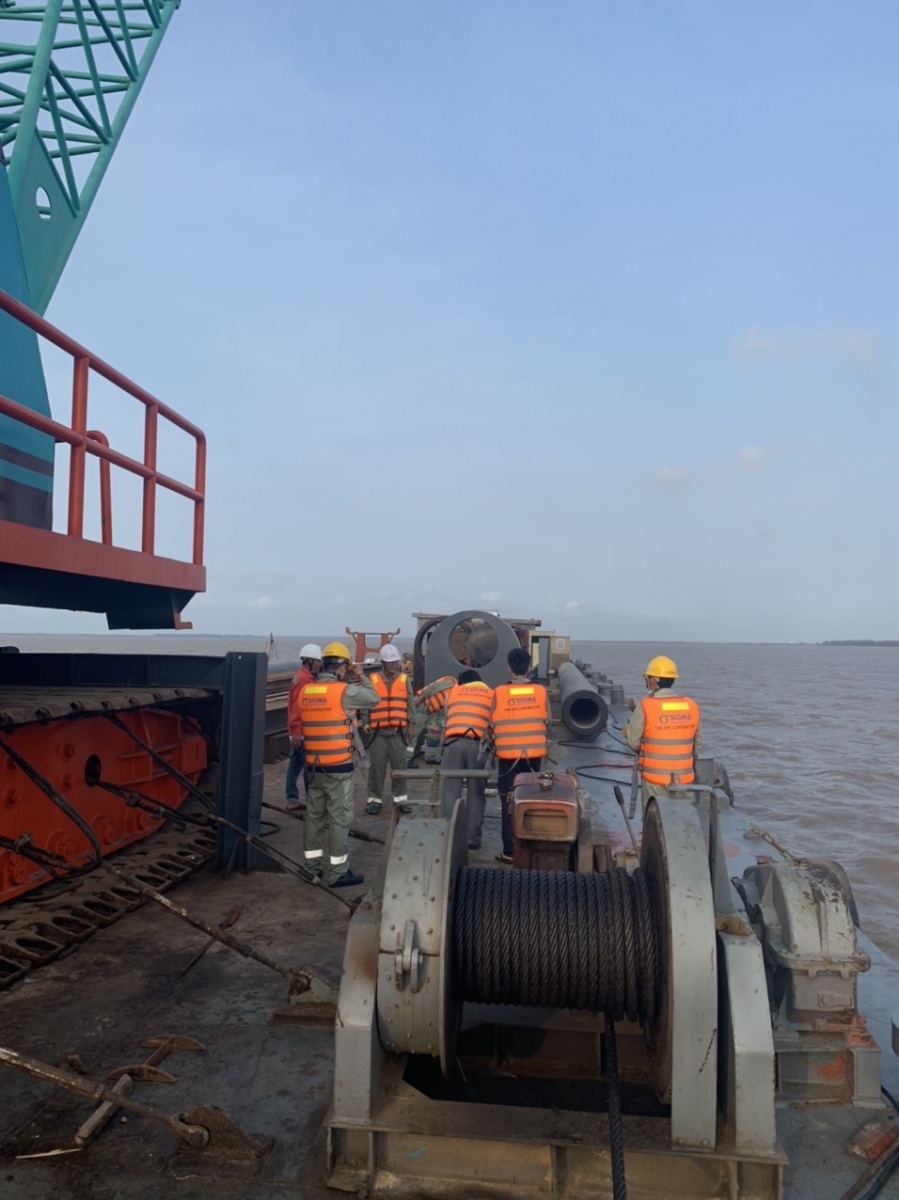

Sản xuất cọc ly tâm dự ứng lực DN 800 và công tác thi công móng trụ turbine trên biển

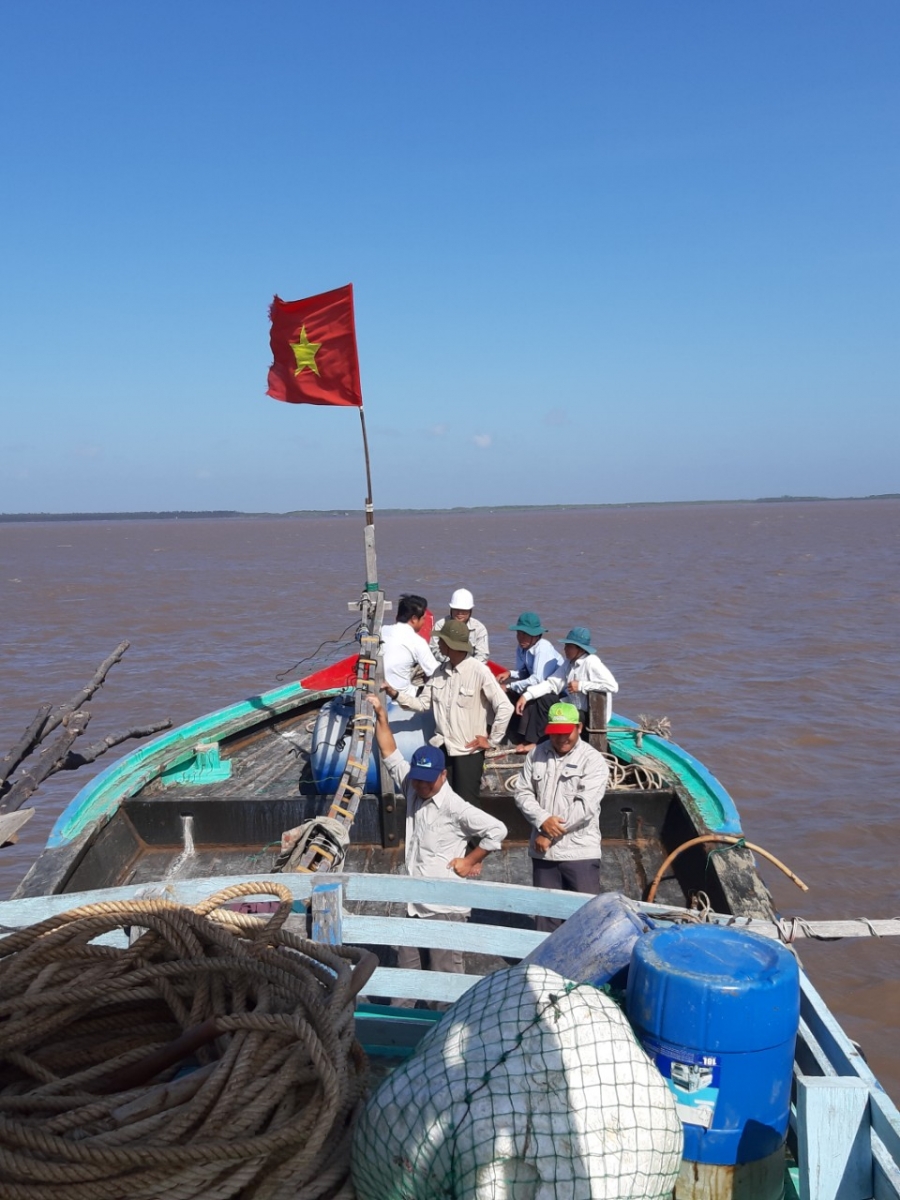

Phối hợp cùng các cơ sở ban ngành trong quá trình triển khai thi công tại dự án
Tinh thần thể thao rực lửa của Ban chỉ huy dự án nhà máy điện gió V1-3 Bến Tre
