Cập nhật tiến độ dự án Chung cư Ngoại Giao Đoàn Horizon Towers

14/04/2017

Tọa lạc tại phía Tây Hồ Tây, trên địa bàn xã Xuân Đỉnh, Bắc Từ Liêm, Hà Nội, chung cư Horizon Towers được nhà nước đặc biệt quan tâm nhằm đáp ứng nhu cầu đầu tư phát triển khu Đoàn Ngoại Giao cho Đại sứ quán các nước tại Việt Nam, các Tổ chức Phi Chính phủ, các Tổ chức Quốc tế, khu nhà cho người nước ngoài tại Hà Nội… Là sự kết hợp giữa bản sắc văn hóa dân tộc nhưng cũng kém phần hiện đại, khi hoàn thiện, dự án hứa hẹn sẽ trở thành cầu nối vàng về chính trị và xã hội.

Với mức đầu tư hơn 1,300 tỷ đồng do Tổng công ty Cổ phần xây dựng và xuất nhập khẩu Việt Nam làm chủ đầu tư, dự án đặt ra yêu cầu khắt khe trong khâu chọn lựa những nhà thầu uy tín trong quá trình triển khai dự án. Với nhiều năm kinh nghiệm trong việc cung cấp các dịch vụ Cơ Điện, Công ty Cổ phần Kỹ thuật Sigma đã vinh dự được lựa chọn để triển khai công tác Cơ Điện của dự án. Kể từ tháng 01/2016, Sigma đã và đang hoàn thành đúng tiến độ. Tuần từ 03/04 – 08/04/2017, các hạng mục điển hình đã được triển khai như:

Hệ thống Điện:
-      Thi công ống conduit tầng 25 (Tháp T3, T4)
-      Thi công ống luồn conduit tầng 20 (Tháp T4), tầng 21~22 (Tháp T3)
-      Thi công lắp đặt giá đỡ thép V40x40x3 mm cho máng cáp từ tầng 22~24 (Tháp T3)
-      Thi công lắp đặt máng cáp tại vị trí hành lang nhà Builder
-      Kéo dây chiếu sáng tầng 15 (Tháp T3A)
-      Kéo dây ổ cắm tầng 14~16

Hệ thống Thông gió:
-      Thi công lắp đặt thiết bị giảm chấn nhà bếp tầng 14 (Tháp T4) và tầng 15 (Tháp T3)
-      Thi công lắp đặt thiết bị giảm chấn cho hệ thống ống dẫn hành lang tầng 15, 20 (Tháp T4)
-      Thi công lắp đặt ống đồng từ tầng 19~22 (tháp T3), tầng 20~21 (tháp T4)
-      Kiểm tra rò rỉ ống thoát từ tầng 5~15 (Tháp T4), từ tầng 8~15 (Tháp T3)

Hệ thống Cấp thoát nước:
-      Thi công lắp đặt hoàn thiện hệ thống ống thoát nước tháp T3, T4
-      Kiểm tra rò rỉ hệ thống cấp thoát nước tầng hầm 1
-      Thi công lắp đặt hoàn thiện hệ thống cấp nước tháp T3, T4
-      Thi công lắp đặt đường ống cấp nước cho khu vực căn hộ tháp T3, từ tầng 21 ~ 23
-      Thi công lắp đặt đường ống cấp nước tại tháp tháp T4 từ tầng 17~25
-      Thi công lắp đặt đồng hồ nước tại tháp T3B, từ tầng 9~25
-      Thi công lắp đặt đồng hồ nước tại tháp T4, từ tầng 5~8

Hệ thống Phòng cháy chữa cháy:
-      Thi công lắp đặt hệ thống ông nước chữa cháy cho khu vực căn hộ tháp T3, từ tầng 19~25
-      Thử áp hệ thống ống nước chữa cháy tại tầng hầm 1
-      Lắp đặt hoàn thiện hệ thống đường ống dẫn nước từ tầng 5~25 (tại tháp T4)

Một số hình ảnh tại dự án tuần qua:

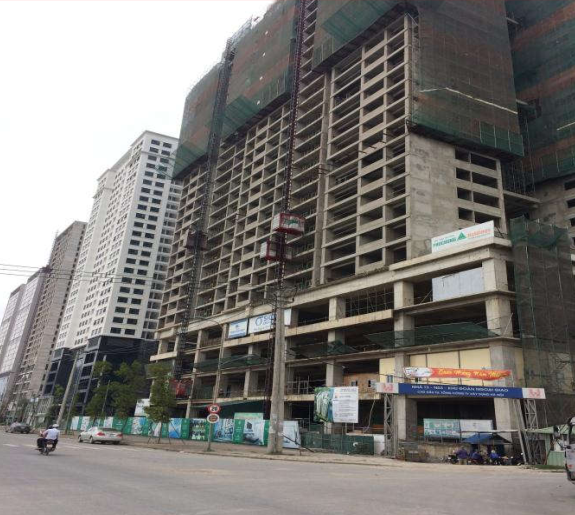

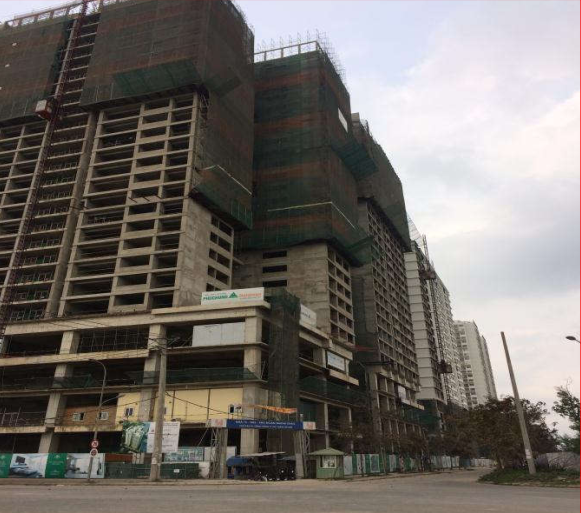

Tổng quan dự án Horizon Towers

Tool Box Meeting hàng ngày

Thi công, kéo dây báo cháy khu vực căn hộ

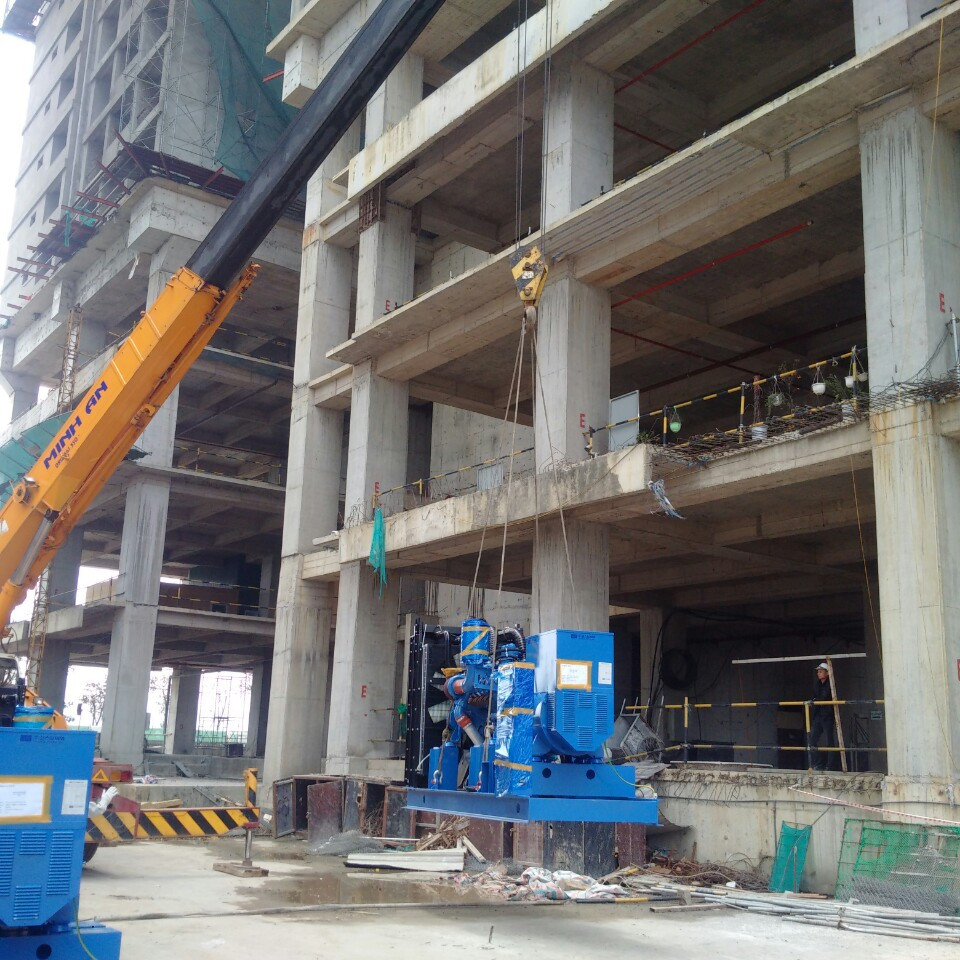

Nâng hạ và kiểm tra lắp đặt máy phát

 Thi công lắp đặt thiết bị van gió nhà bếp

Các tin bài khác

Đối tác
Đối tác 01
đối tác 2
DT3
dt4
dt5
dt6
dt7
dt8
dt9
dt10
dt11
dt12
dt13
dt14
dt15
dt16
dt17
dt18
dt19
dt20
dt21
dt22
dt23
dt24
đt25
dt26
dt27
dt28
dt29
dt30
dt31
pn32
pn33
pn34
pn35
pn36
pn37
pn38
pn39
pn40
pn41
pn42
pn43
pn44
pn45
pn46
pn47
pn48
pn49
