Một cột mốc trên hành trình triển khai dự án điện gió, nơi năng lực tổ chức, sự bền bỉ của tập thể và những mục tiêu EPC được kết nối thành kết quả hiện hữu.
Sau đúng 9 tháng kể từ ngày khởi công, Dự án ST7 đã ghi dấu một cột mốc quan trọng khi 9 tuabin đầu tiên chính thức được chấp thuận hòa lưới điện. Đây không chỉ là thời điểm nguồn năng lượng từ dự án được đưa vào hệ thống điện quốc gia, mà còn là dấu mốc cho thấy những nỗ lực bền bỉ trên công trường đang từng bước chuyển hóa thành giá trị vận hành thực tế.

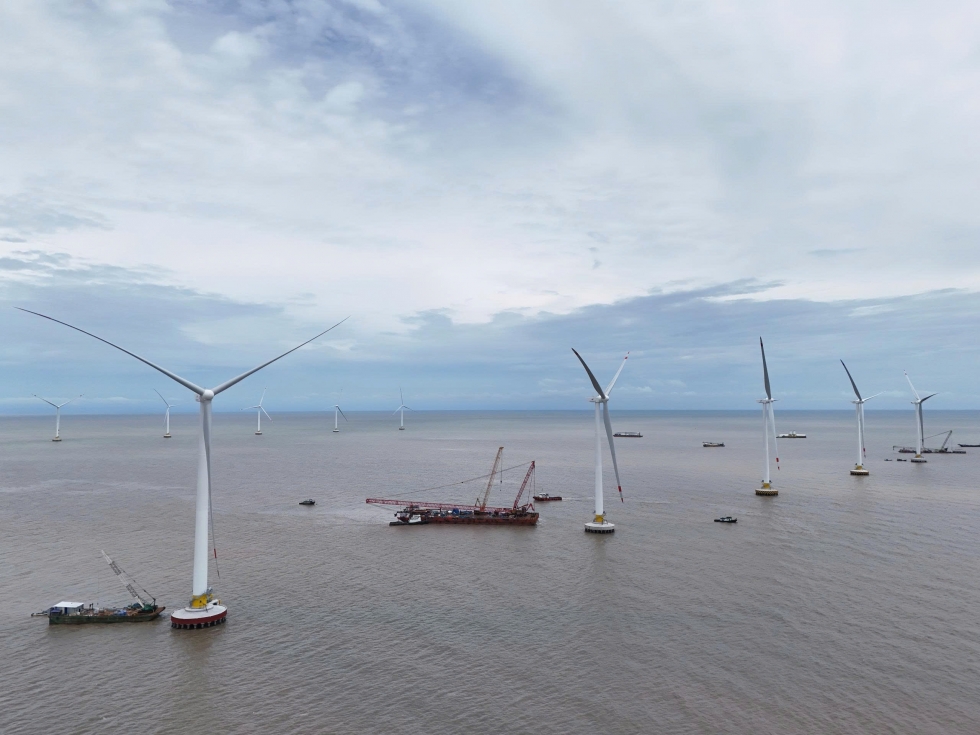

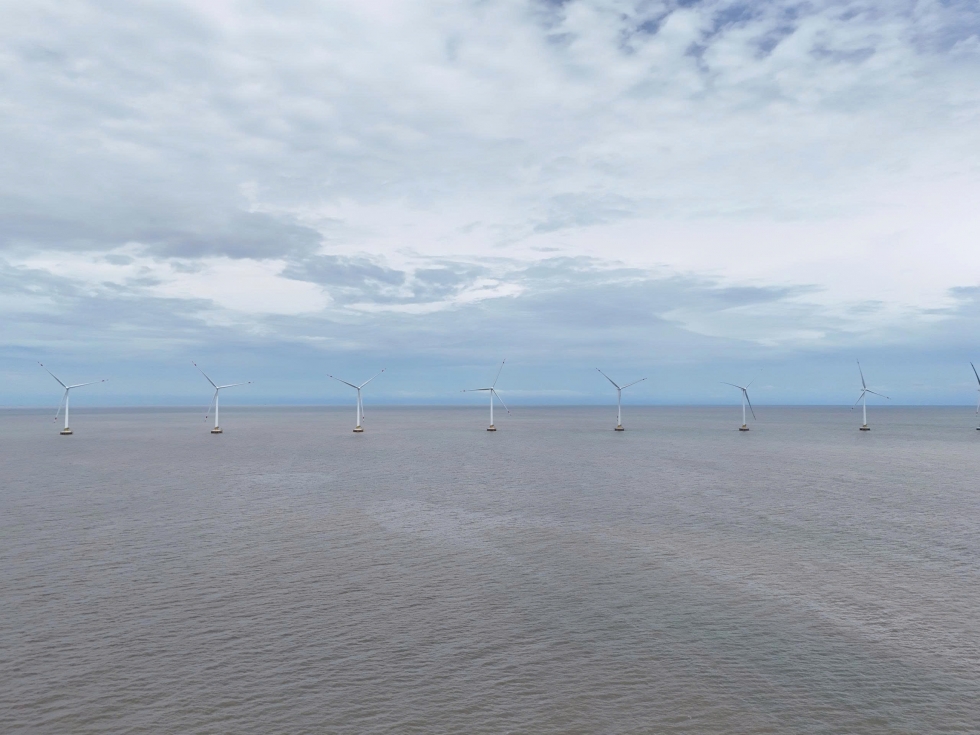

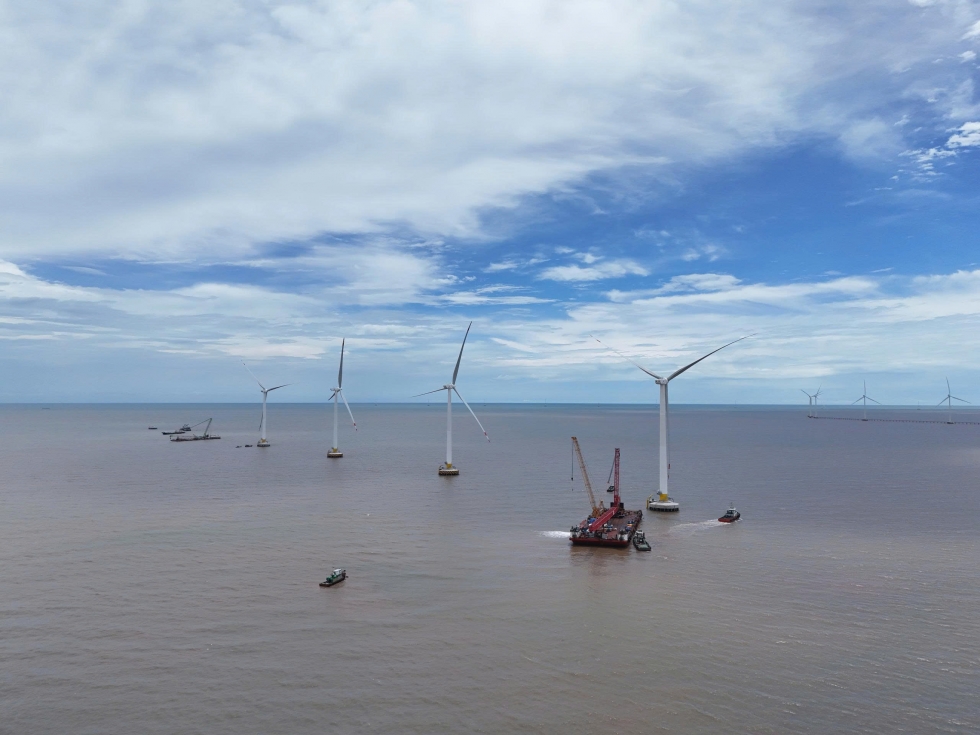

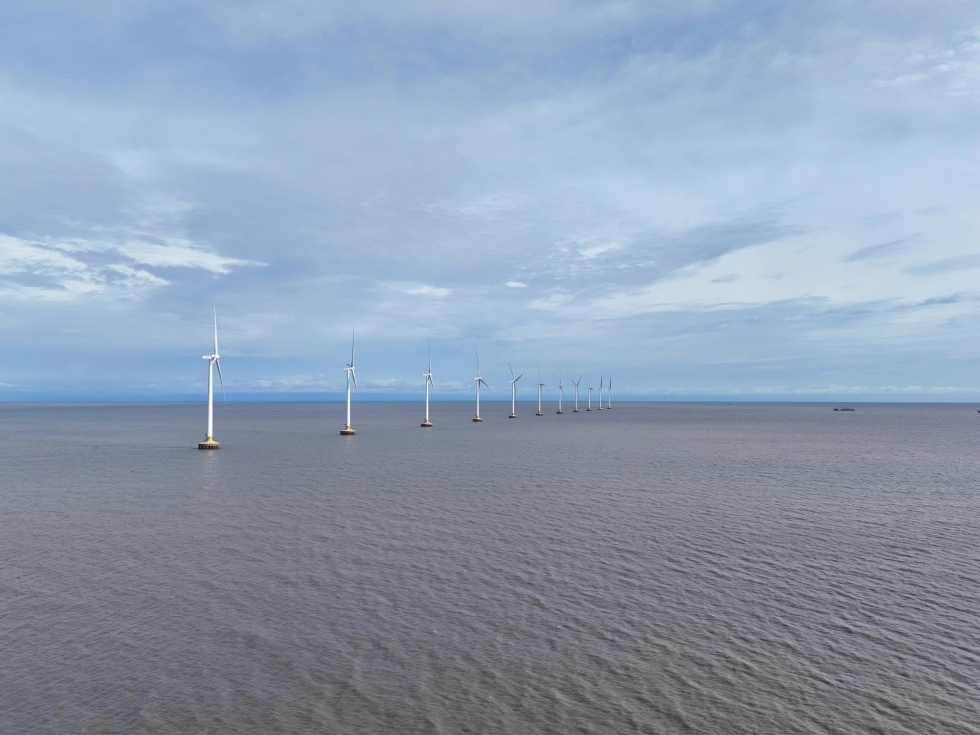

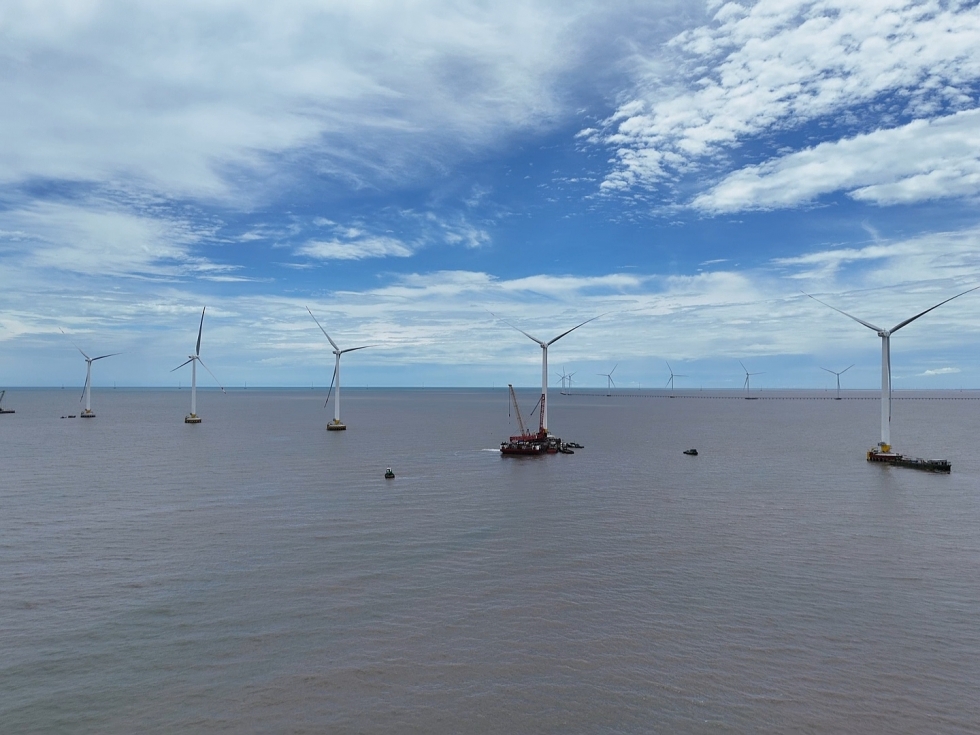

Ngày 19/09/2026, đúng 9 tháng kể từ ngày khởi công 19/12/2025, ST7 đã hoàn thành lắp đặt 14/19 tuabin. Trong đó, 9 tuabin đầu tiên đã hoàn tất các yêu cầu cần thiết, được Sở Công Thương cùng đoàn liên sở, ban ngành nghiệm thu và chấp thuận đưa vào sử dụng. Chỉ vài ngày sau, ngày 24/09/2026, cơ quan mua bán điện quốc gia chính thức chấp thuận hòa lưới 3 line cho 9 tuabin đầu tiên. Từ thời điểm ấy, những hạng mục được triển khai qua nhiều tháng trên công trường đã được kết nối thành một hệ thống có khả năng phát điện, đưa nguồn năng lượng từ ST7 vào hệ thống điện quốc gia. Dự án vì thế đã tiến thêm một bước quan trọng: từ một công trường đang từng ngày hoàn thiện trở thành một công trình bắt đầu tạo ra giá trị trong thực tế.




Sigma với Dự án ST7 và cột mốc 9 tuabin hòa vào lưới điện quốc gia
Đằng sau cột mốc 9 tuabin hòa lưới là một chuỗi công việc được tổ chức và triển khai đồng bộ, trải dài từ thiết kế, cung ứng, logistics, thi công, lắp đặt đến thí nghiệm, kiểm định, nghiệm thu và phối hợp với các cơ quan quản lý, đơn vị điện lực cùng các bên liên quan. Với vai trò quản lý và triển khai gói thầu EPC, Sigma đã kết nối toàn bộ chuỗi hoạt động từ Engineering, Procurement, Construction đến Testing & Commissioning, đồng thời theo sát các yêu cầu về tiến độ, chất lượng, an toàn và những giao diện kỹ thuật – thương mại trong quá trình thực hiện. Một dự án điện gió chỉ có thể đi đến thời điểm hòa lưới khi nhiều mắt xích cùng vận hành đúng hướng, và kết quả tại ST7 là sự phản ánh cụ thể của năng lực đưa kế hoạch EPC qua các giai đoạn triển khai để hình thành một công trình có khả năng vận hành thực tế.
Phía sau những con số tiến độ ấy còn là sự hiện diện và đóng góp của đội ngũ cán bộ, kỹ sư, chuyên gia cùng lực lượng cơ hữu của Sigma trên công trường. Đó là những giờ làm việc kéo dài, những cuộc họp phối hợp xử lý vấn đề, sự kết nối giữa các bộ phận và các bên liên quan, cũng như quá trình kiên trì theo sát từng yêu cầu cho đến khi hoàn tất. Những nỗ lực ấy có thể không được nhìn thấy trong một cột mốc đơn lẻ, nhưng lại là nền tảng tạo nên sự đồng bộ và tính liên tục trong quá trình triển khai dự án. Vì vậy, 9 tuabin hòa lưới không chỉ là kết quả của một chuỗi công việc kỹ thuật, mà còn là thành quả của cả một tập thể cùng hướng về mục tiêu chung, đồng thời đánh dấu bước tiến trong năng lực quản lý và triển khai các dự án điện gió của Sigma.
Cột mốc ngày 24/09/2026 không khép lại hành trình của ST7 mà mở ra chặng đường tiếp theo. Theo kế hoạch, 10 tuabin còn lại sẽ tiếp tục được hoàn thiện và đưa vào sử dụng trong tháng 10/2026, hướng tới mục tiêu hoàn thành toàn bộ 19 tuabin của dự án. Từ 9 tuabin đầu tiên đến toàn bộ công trình, mỗi bước tiến của ST7 tiếp tục được nối dài bằng năng lực tổ chức, sự phối hợp đồng bộ và tinh thần bám sát mục tiêu của đội ngũ triển khai. Chín tuabin hòa lưới sau 9 tháng, vì thế, không chỉ là một dấu mốc để ghi nhận những nỗ lực đã qua, mà còn là minh chứng cho hành trình biến những mục tiêu EPC thành kết quả thực tế – nơi năng lực của Sigma được thể hiện qua từng công trình, từng cột mốc và những giá trị bền vững được tạo ra.
