Trên công trường nhà máy Điện gió V1-3 Bến Tre đầu mùa mưa

24/06/2020

Theo thông báo từ Phòng Dự báo khí tượng thủy văn Trung Bộ, Tây Nguyên và Nam Bộ, dòng chảy trên sông Mekong và Đồng bằng sông Cửu Long (ĐBSCL) trong những tháng đầu năm đều ở mức thiếu hụt so với trung bình nhiều năm và năm 2016 từ 5-20%, do mực nước tại Biển Hồ (Campuchia) ở mức thấp nên khả năng bổ sung nước cho đồng bằng sông Cửu Long không nhiều.

Tình trạng xâm nhập mặn ở ĐBSCL nói chung và ở khu vực Ba Tri, Bến Tre nói riêng vẫn tiếp tục diễn ra gay gắt, ảnh hưởng lớn đến sản xuất và sinh hoạt, gây nên tình trạng thiếu nước ngọt dung cho sinh hoạt và trồng trọt, làm cho cuộc sống của những người dân miền Tây cũng như công trường dự án nhà máy điện gió V1-3 Bến Tre găp nhiều khó khăn. Đầu tháng 06/2020, những trận mưa rào đầu mùa đã mang đến cho người dân nơi đây biết bao nhiềm mong ước và hi vọng, nhưng lại là thử thách mới cho công trường nhà máy điện gió Bến Tre khi công nhân và kỹ sư Sigma phải đối mặt và thi công trong điều kiện thời tiết đặc thù của miền Nam. Tuy nhiên, những khó khăn ấy không thể dập tắt ý chí kiên cường của những người con Sigma, mà còn là động lực để anh em Sigma tại dự án Bến Tre quyết tâm vượt qua để tạo ra giới hạn mới cho chính mình, cam kết về đích đúng với tiến độ đề ra.
Từ ngày 15/06- 20/06/2020, dự án Bến Tre đã đạt được nhiều dốc mốc quan trọng:
  • Công tác giải phóng mặt bằng:
    • Hoàn thành khu TBA nhà máy V1-3 Bến Tre và TBA Ba Tri mở rộng
    • Hoàn thành toàn bộ mặt bằng 07 vị trí trụ Turbine ngoài biển
    • Hoàn thành 27/43 vị trí phần móng trụ đường dây
  • Công tác thi công trên công trường DA NMĐG V1-3 Bến Tre
  • Hạng mục san nền
    • Hoàn thành khu vực TBA nhà máy V1-3 Bến Tre
    • Hoàn thành 330m/1000m đường ngoài trạm
  • Hạng mục xây dựng trạm:
    • Trạm biến áp Ba Tri mở rộng: Đang tiến hành bóc phủ lớp hữu cơ chuẩn bị cho công tác san nền trạm;
    • Trạm biến áp Bến Tre: Triển khai xây dựng hạng mục tường rào, ta luy tường rào trạm, móng trụ thiết bị.
  • Hạng mục đường dây 110KV
    • Hoàn thành 17/43 vị trí phần móng trụ
    • Sản xuất cột thép: đang sản xuất lô số 1 số lượng 21/43 cột dự kiến ngày 26/6/2020 sẽ vận chuyển đến dự án để lắp đặt.
  •  Hạng mục móng trụ Turbine gió
    • Vị trí T1: Hoàn thành 21/43 tim cọc
    • Vị trí T2: Hoàn thành 9/43 tim cọc
    • Vị trí T3: Hoàn thành 4/43 tim cọc
    • Vị trí T 4, 5, 6, 7: Hoàn thành 1/43 tim cọc
    • Lồng bulong móng: Đã được tập kết tới công trường

Một số hình ảnh thi công trên công trường:

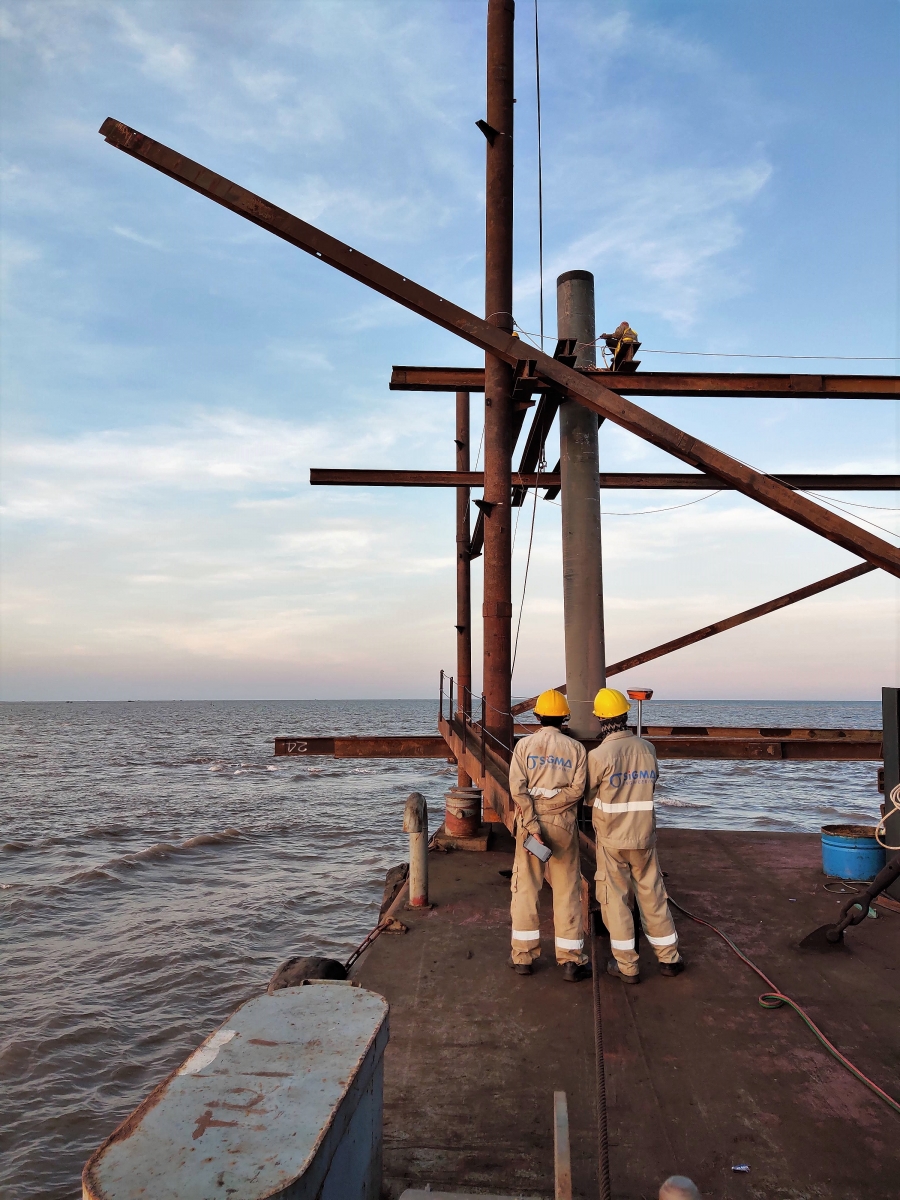

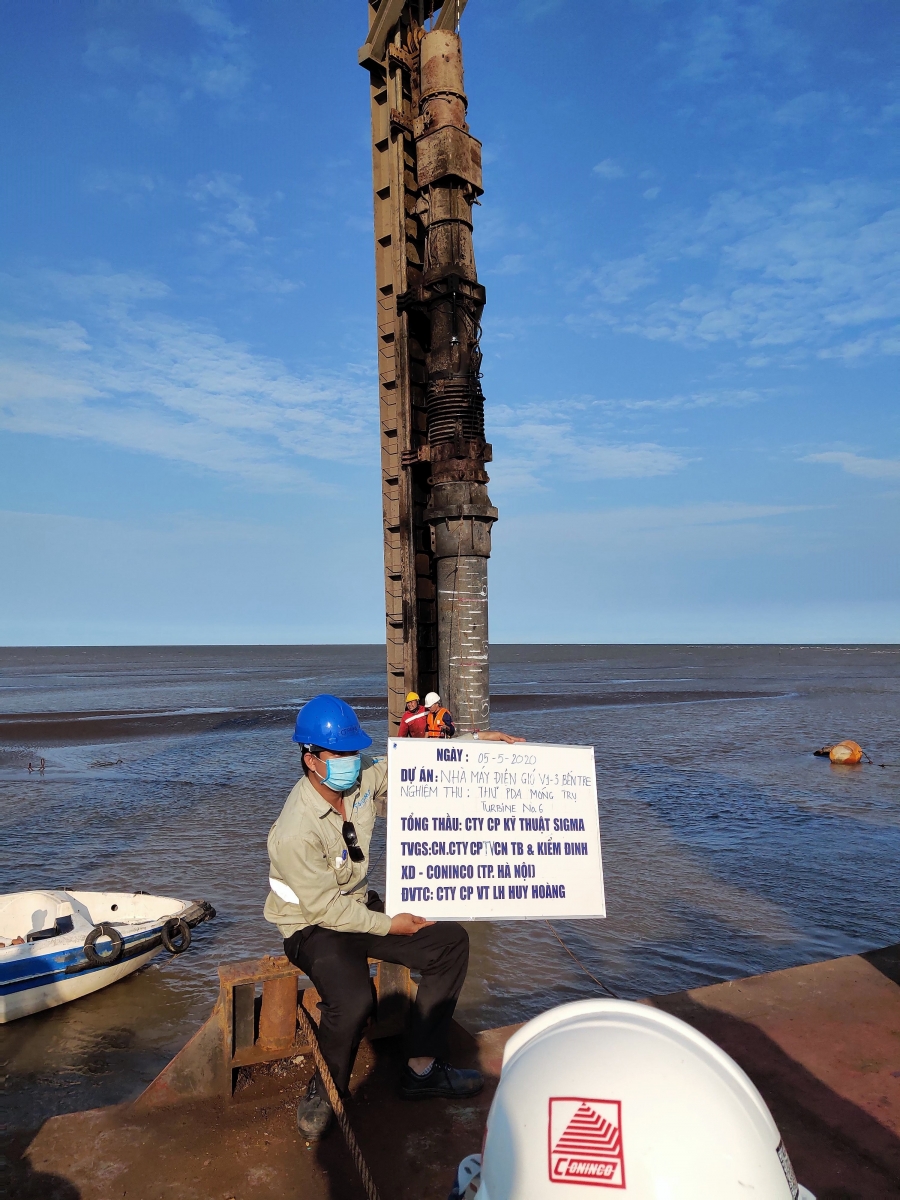

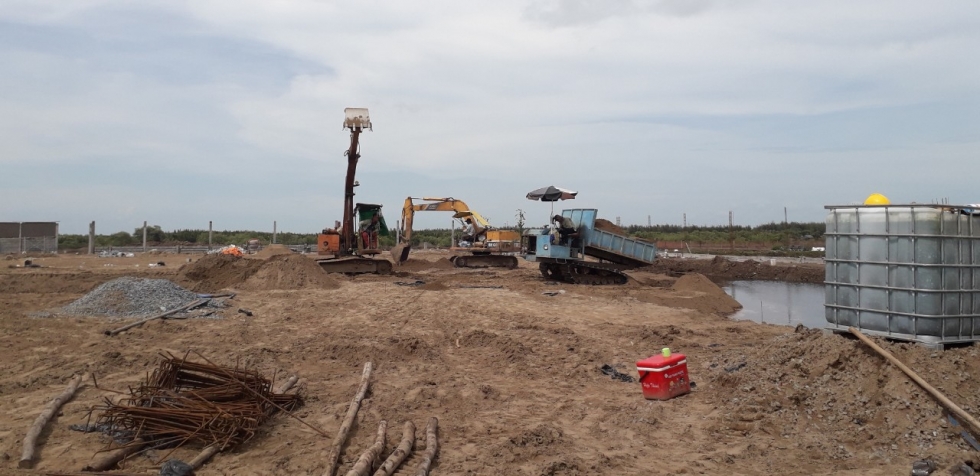

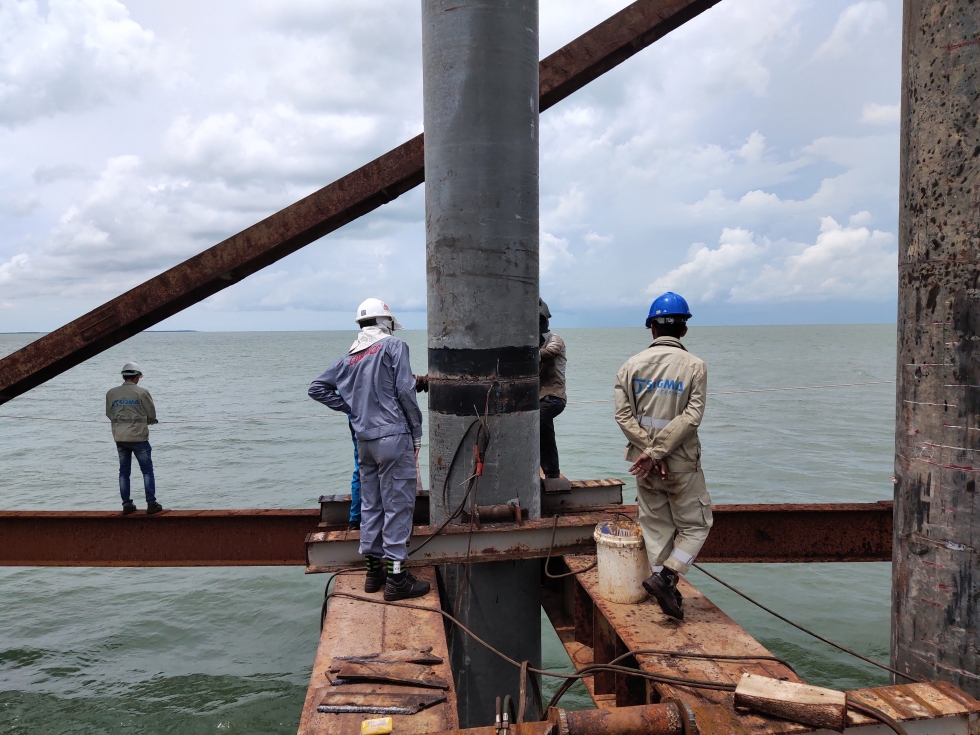

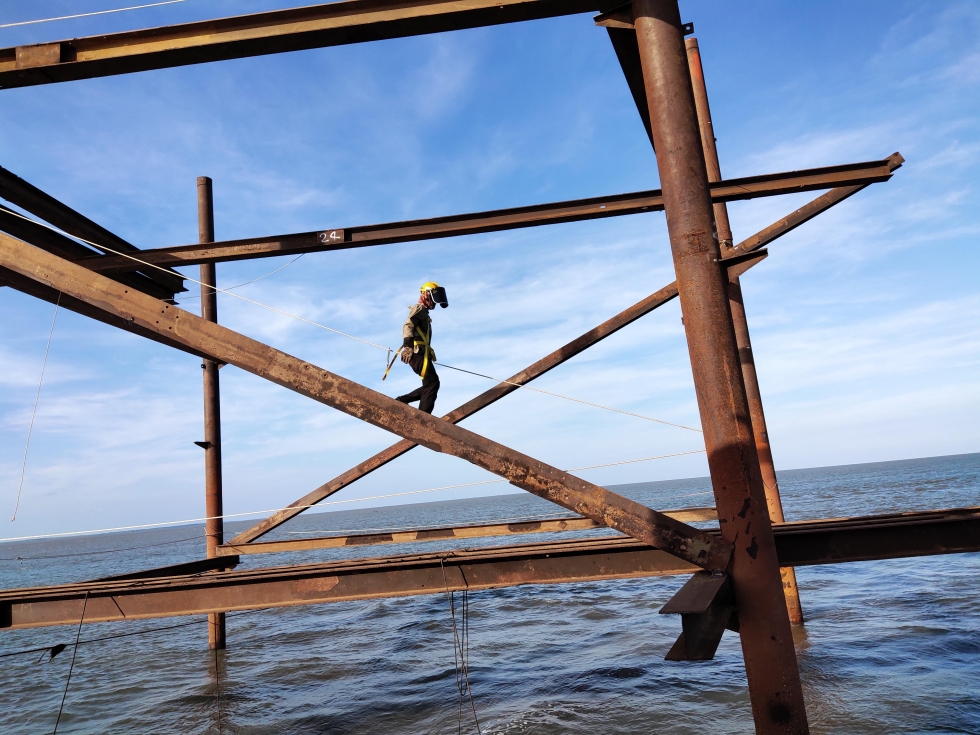

Thi công đóng cọc tại móng trụ Turbine

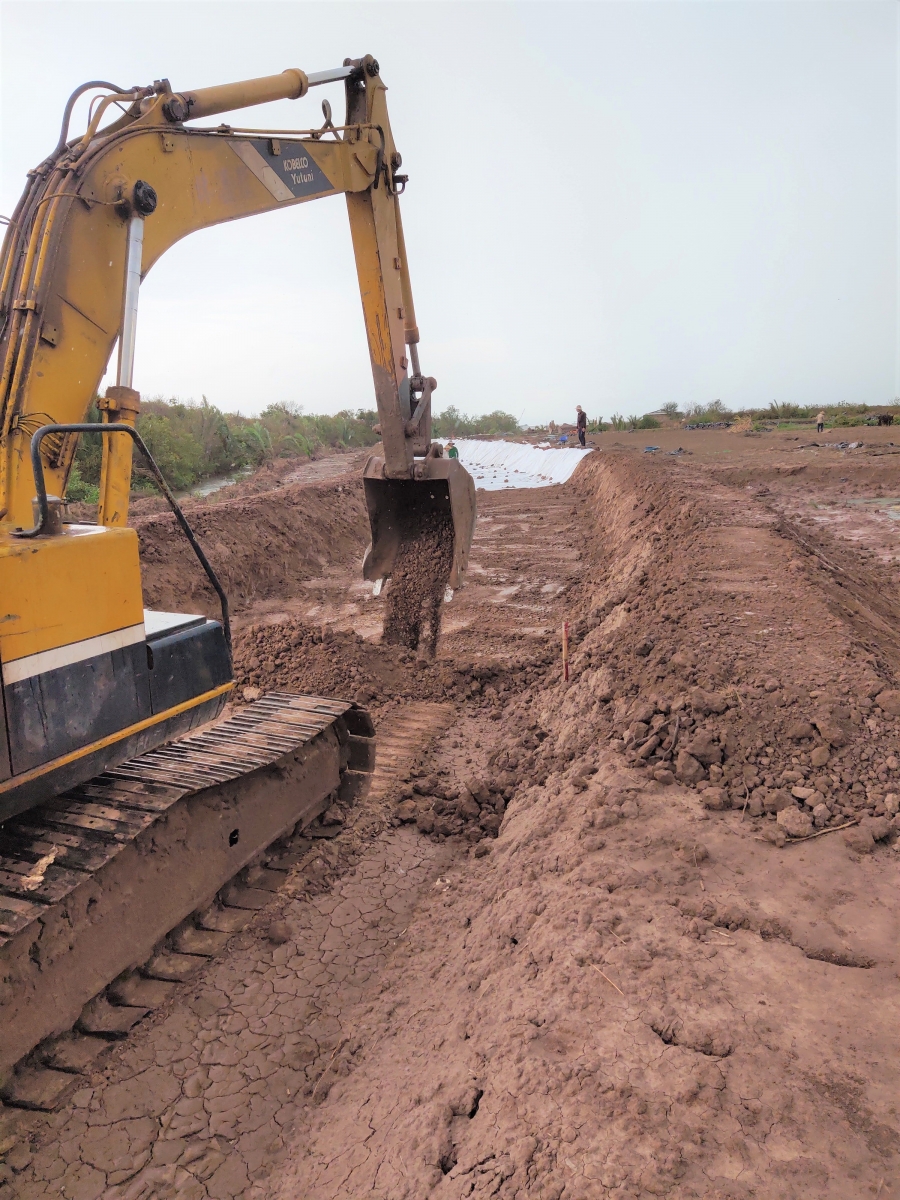

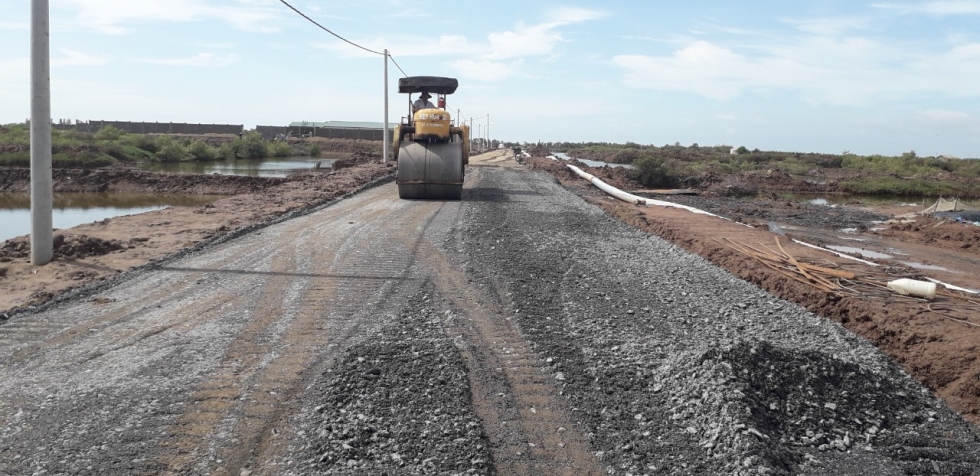

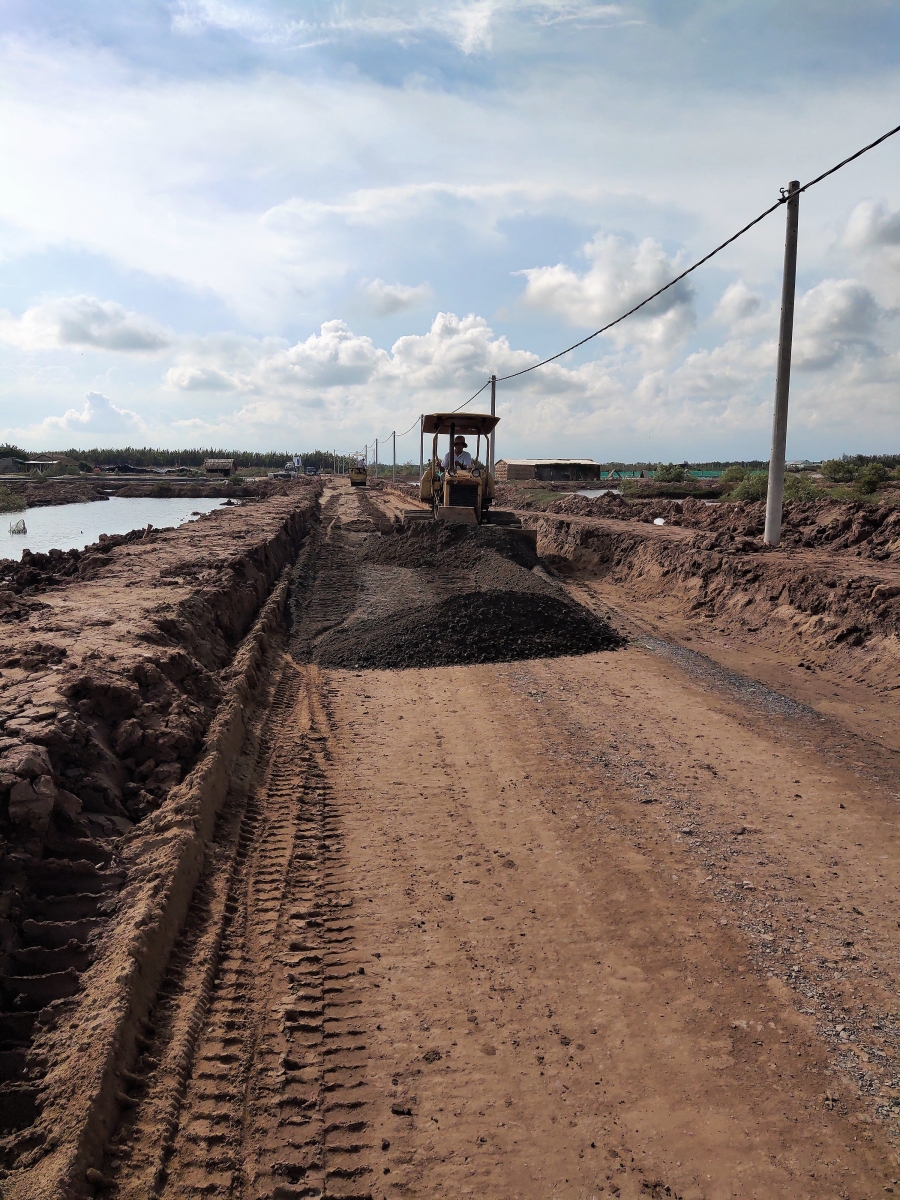

San nền và làm đường ngoài trạm máy biến áp

Thi công tuyến đường dây 110 kV

Thi công xây dựng hạng mục trạm máy biến áp

Các tin bài khác

Đối tác
Đối tác 01
đối tác 2
DT3
dt4
dt5
dt6
dt7
dt8
dt9
dt10
dt11
dt12
dt13
dt14
dt15
dt16
dt17
dt18
dt19
dt20
dt21
dt22
dt23
dt24
đt25
dt26
dt27
dt28
dt29
dt30
dt31
pn32
pn33
pn34
pn35
pn36
pn37
pn38
pn39
pn40
pn41
pn42
pn43
pn44
pn45
pn46
pn47
pn48
pn49
