Tiến độ thi công Cơ Điện dự án The Golden Palm tuần thứ 3
24/01/2018
Hòa trong không khí hân hoan, nô nức khi Tết cổ truyền ngày càng đến gần, tại tất cả những dự án Sigma đang thi công, ai cũng gắng làm xong những dang dở của năm cũ để chuẩn bị đón một năm mới với những điều tốt đẹp hơn. Tại The Golden Palm lúc này cũng vậy, tuy cách trụ sở văn phòng chính chưa đầy 500m, nhưng không khí làm việc tại nơi đây không kém phần nhộn nhịp và hối hả.
Hai tòa tháp cao 27 tầng đã sừng sững mọc lên trên mặt đường Lê Văn Lương, Thanh Xuân, Hà Nội, một trong những khu vực phát triển nhất tại thủ đô, bởi nơi đây tập trung nhiều khối văn phòng, cơ quan hành chính. Song song với việc hoàn thiện phần thô, Công ty Cổ phần Sigma cũng đang đẩy mạnh công tác Cơ Điện của dự án, đáp ứng đúng chất lượng và tiến độ như đã cam kết với chủ đầu tư.
Tuần vừa qua, từ ngày 14 đến 21/01/2018, The Golden Palm đang tập trung vào một số hạng mục công việc chính như sau:
Hệ thống cấp thoát nước
Triển khai thi công trục kỹ thuật và lắp đồng hồ
Triển khai các căn vận thăng
Đấu nối thoát nước mưa mái
Phối hợp với các nhà thầu lắp đặt thiết bị và sửa defects
Lắp đặt cụm van giảm áp trục kỹ thuật
Đấu nối thoát nước tầng hầm
Thi công phòng bơm cấp nước tầng hầm
Lắp đặt ống khói phòng máy phát điện
Hệ thống điện
Khu căn hộ:

Lắp đặt đèn khu hành lang
Triển khai các căn vận thăng

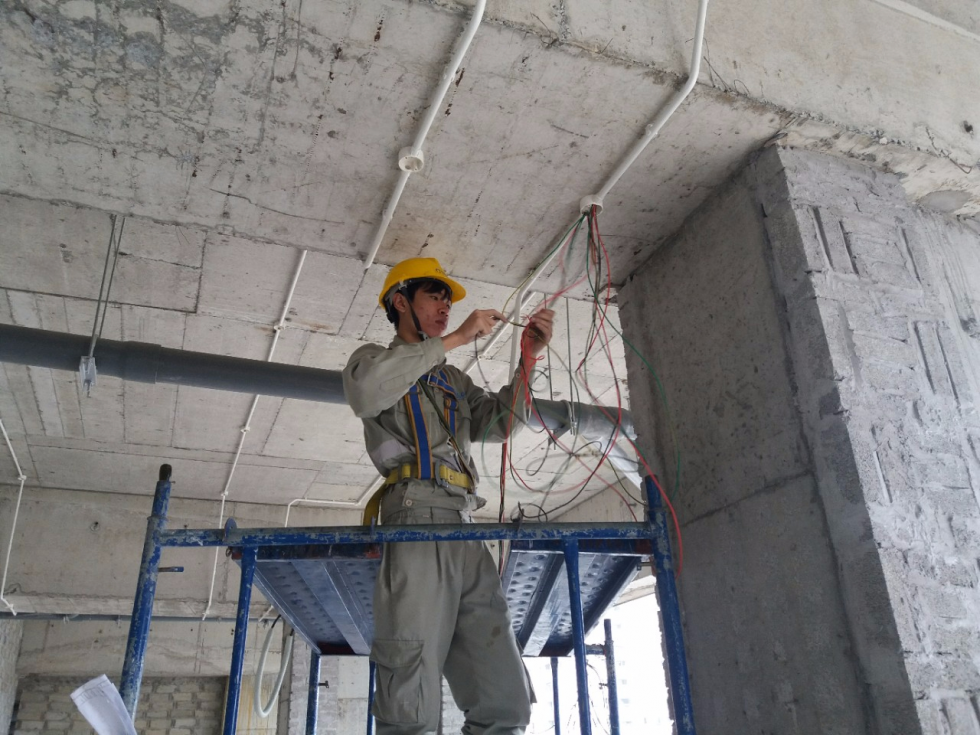

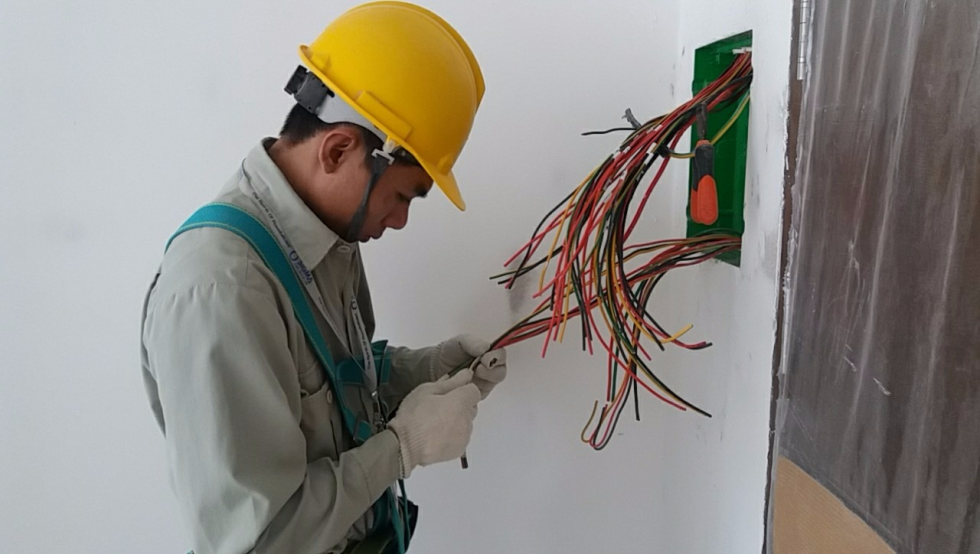

Đấu nối tủ điện căn hộ
Lắp đặt tủ điện tầng trong trục kỹ thuật
Kép cáp chính trục kỹ thuật
Thi công ông luôn dây và ổ cắm công tắc tầng 1
Kéo cáp chiếu sáng tầng 6 khu TTTM
Kéo cáp chiếu sáng khu TTTM tầng 3-5
Lắp đặt thang máng cáp tầng hầm và TTTM
Lắp đặt hệ thống busway
Hệ thống HVAC
Lắp đặt cửa gió lô gia
Hàn ống đồng và phối hợp với nhà thầu lắp đặt thiết bị
