Là một trong những dự án điện gió có quy mô lớn của tỉnh Sóc Trăng, với tổng công suất thiết kế 120 MW, nhà máy Điện gió Sóc Trăng 7 xây dựng với 2 giai đoạn, trên tổng diện tích nghiên cứu khảo sát 3.100 ha; trong đó giai đoạn 1 công suất 30MW với tổng mức đầu tư gần 1.500 tỉ đồng và giai đoạn 2 công suất 90MW với tổng mức đầu tư gần 4.200 tỉ đồng. Dự kiến, giai đoạn 1 của dự án sẽ hoàn thành vào quý III-2021, ước tính đạt sản lượng điện khoảng 108GWh mỗi năm. Sản lượng điện giai đoạn 2 ước tính 312 GWh/năm.
Xuân về, trên công trường nhà máy Điện gió Sóc Trăng 7 mang lại nhiều xúc cảm cho kỹ sư và công nhân Sigma đang công tác tại nơi đây. Dịp Tết nguyên đán năm nay, khi các gia đình sum họp bên mâm cơm Tất niên thì những người thợ trên công trường Điện gió Sóc Trăng 7 vẫn miệt mài với công việc. Tiến độ và chất lượng luôn được đặt lên hàng đầu nên anh em kỹ sư và công nhân đã quyết định ở lại đón một cái Tết xa nhà để đảm bảo tiến độ của dự án. Mỗi người con Sigma đều nhớ gia đình, muốn ở bên người thân nhân dịp năm mới, nhưng vì nhiệm vụ nên anh em luôn động viên cùng nhau cố gắng. Hiện tại, những hạng mục đang thi công trên công trường bao gồm:
- Hoàn thành công tác đóng cọc của móng số 5
- Đang hoàn thiện phần đóng cọc móng số 1 (dự kiến trước 10/02)
- Tiếp tục hoàn thiện đóng cọc 5 móng còn lại (dự kiến trước 15/03)
- Triển khai công tác đóng cọc đại trà tuyến trên bờ
- Triển khai cọc thử cho phần cầu dẫn trên biển (dự kiến trước 10/02)
Một số hình ảnh trên công trường Nhà máy Điện gió Sóc Trăng 7:
TBM hàng ngày tại dự án

Thi công cọc đại trà trên biển

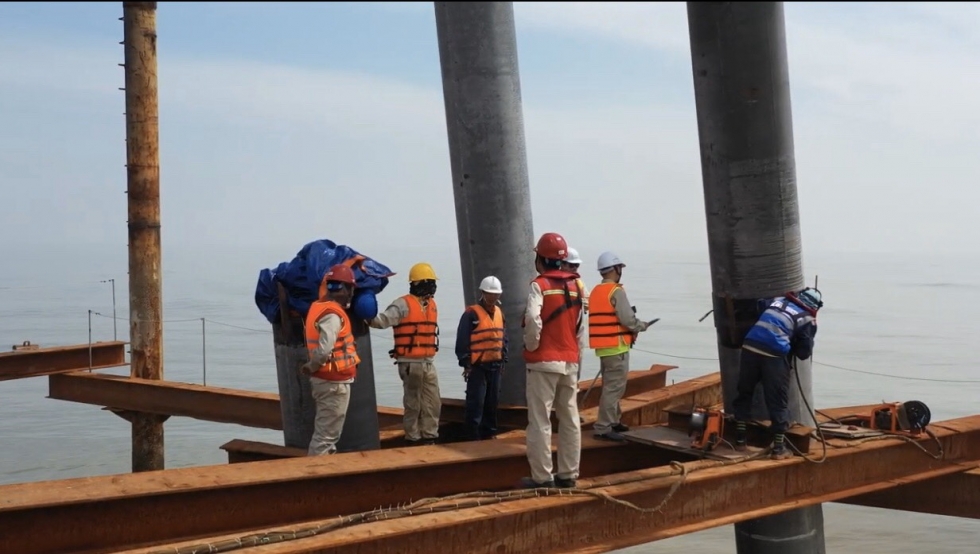

Hoàn thành công tác đóng cọc móng trụ số 5

Họp an toàn hàng tuần tại dự án
