Trên công trường nhà máy điện gió V1-3 Bến Tre

06/11/2020

Về Bến Tre là về xứ dừa. Dừa thì có ở nhiều nơi; nhưng với Bến Tre vẫn là đặc trưng. Nhắc đến xứ dừa chắc có lẽ ai cũng biết nhà thơ Lê Anh Xuân - người con của Bến Tre - đã từng gửi niềm thương nỗi nhớ qua bài Dừa ơi! với những câu thơ như chảy từ trong huyết quản: “Dừa ơi dừa! Người bao nhiêu tuổi/ Mà lá tươi xanh mãi đến giờ/ Ta nghe gió ngàn xưa đang gọi/ Xao xác lá dừa hay tiếng gươm khua”... Giờ đây, Bến Tre không chỉ biết đến với vẻ đẹp của bóng dừa hay khúc ân tình của người Bến Tre, mà còn bởi một loạt những dự án năng lượng tái tạo đang được ấp ủ tại nơi đây.

Tại Bến Tre, nhà máy điện gió V-13 là môt trong những công trình trọng điểm của Sigma với công suất khoảng 30MW, dự kiến đi vào vận hành vào cuối quý I năm 2021. Với đội ngũ kỹ sư có trình độ và chuyên môn cao, Sigma đang nỗ lực đưa dự án về đúng tiến độ đã đề ra. Những hạng mục chính đang đươc thi công tại dự án như:

1, Hạng mục Móng trụ Turbine
a, Phần đóng cọc
  • Hoàn thành 100%
b, Phần bê tông móng
  • Hoàn thành 1 móng, 1 móng đã đổ hoàn thành được 90%
  • 05 móng đang làm mũ đầu cọc và cốt pha đáy, cốt thép
Dự kiến hoàn thành mạc mục: đầu tháng 12/2020
2, Hạng mục đường dây 110KV
a, Phần móng đường dây
  • Đã hoàn thành được 38/43 móng. Dự kiến hoàn thành trong tháng 10
b, Phần dựng cột
  • Đã hoàn thành 26/43 cột. Dự kiến hoàn thành vào đầu tháng 11
c, Phần lắp sứ kéo dây
  • Bắt đầu thực hiện. Dự kiến hoàn thành vào giữa tháng 11
3, Hạng mục TBA V1-3 và TBA Ba Tri mở rộng
a, TBA V1-3
  • Khối lượng công việc hoàn thành được khoảng 95%. Tiến độ hoàn thành trong tháng 10
b, TBA Ba Tri mở rộng
  • Khối lượng công việc hoàn thành được khoảng 90%. Tiến độ hoàn thành trong tháng 10
4, Hạng mục Các tòa nhà và cảnh quan
a, Nhà nghỉ ca
  • Khối lượng công việc thực hiện được khoảng 80%. Tiến độ hoàn thành dự kiến hoàn thành cuối tháng 11
b, Nhà điều khiển TBA
  • Khối lượng công việc hoàn thành được khoảng 85%. Dự kiến hoàn thành trong tháng 10
c, Nhà vận hành
  • Khối lượng công việc hoàn thành được khoảng 75%. Dự kiến hoàn thành trong tháng 10
d, Nhà kho
  • Khối lượng công việc hoàn thành được khoảng 70%. Dự kiến hoàn thành trong tháng 10
e, Đài phun nước & Cảnh quan
  • Dự tính bắt đầu thi công vào 15-20/10 và hoàn thành vào cuối tháng 11
5, Hạng mục đường dây 22KV
  • Dự kiến bắt đầu thi công vào tháng 12 và hoàn thành vào tháng 3/2021
6, Hạng mục Bến Thuyền
  • Khối lượng hoàn thành được khoảng 90%. Dự kiến hoàn thành trong tháng 10.
Một số hình ảnh tại dự án:

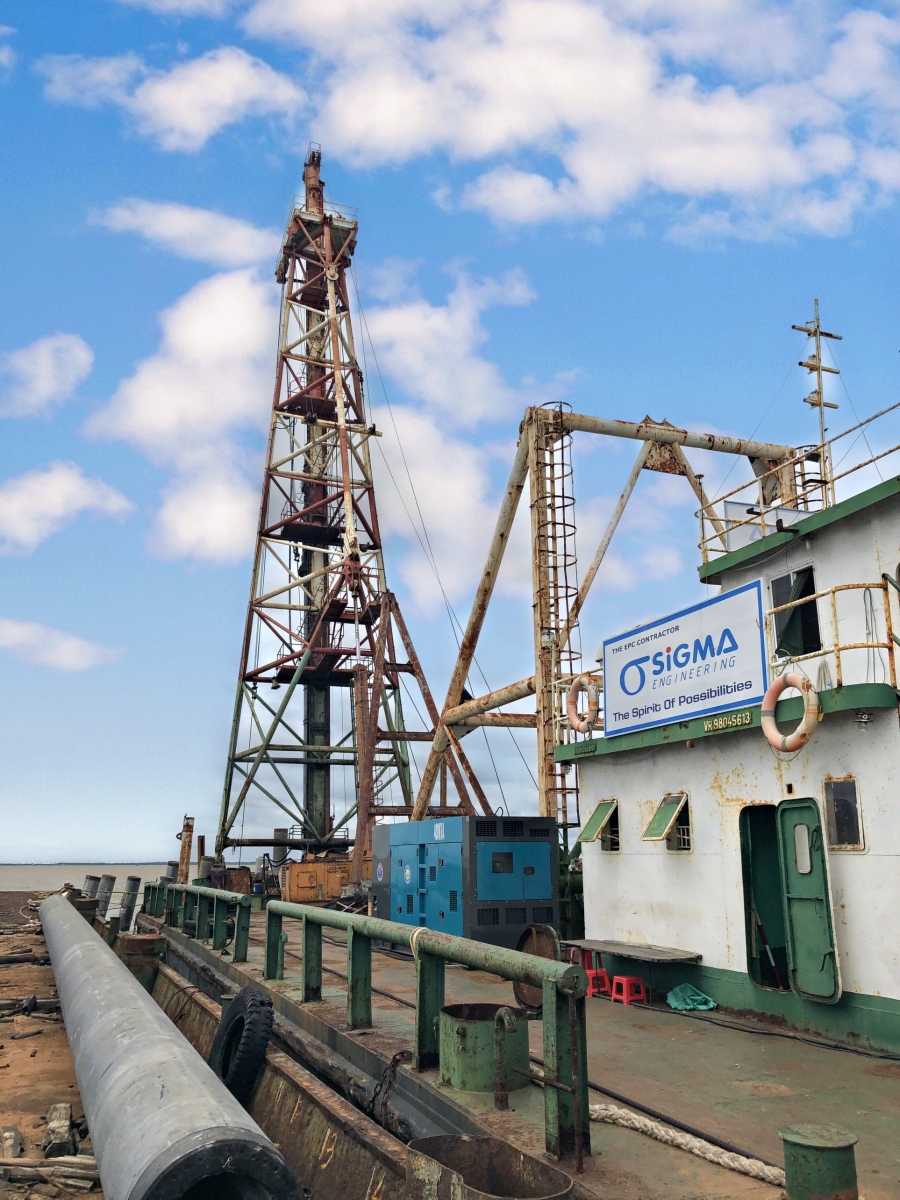

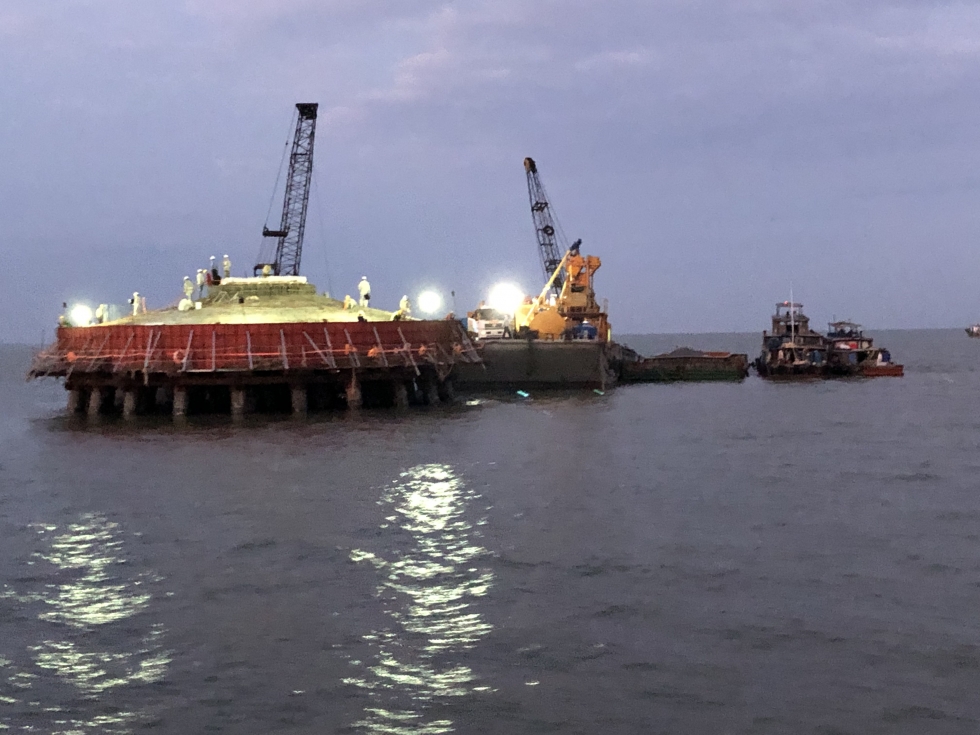

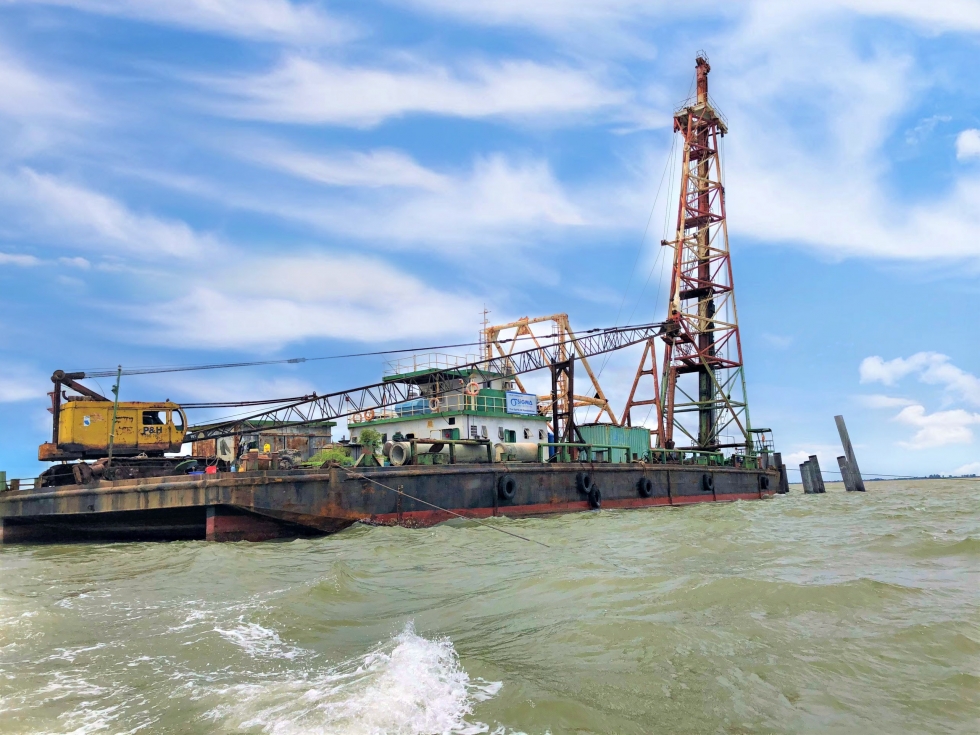

Công tác đóng cọc tại dự án

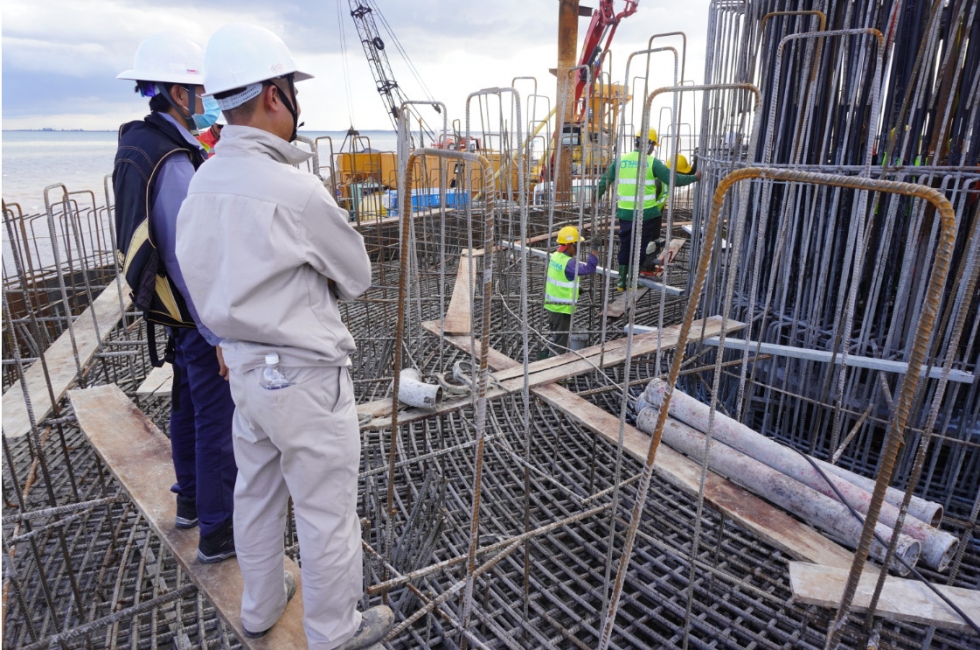

Công tác thi công bê tông

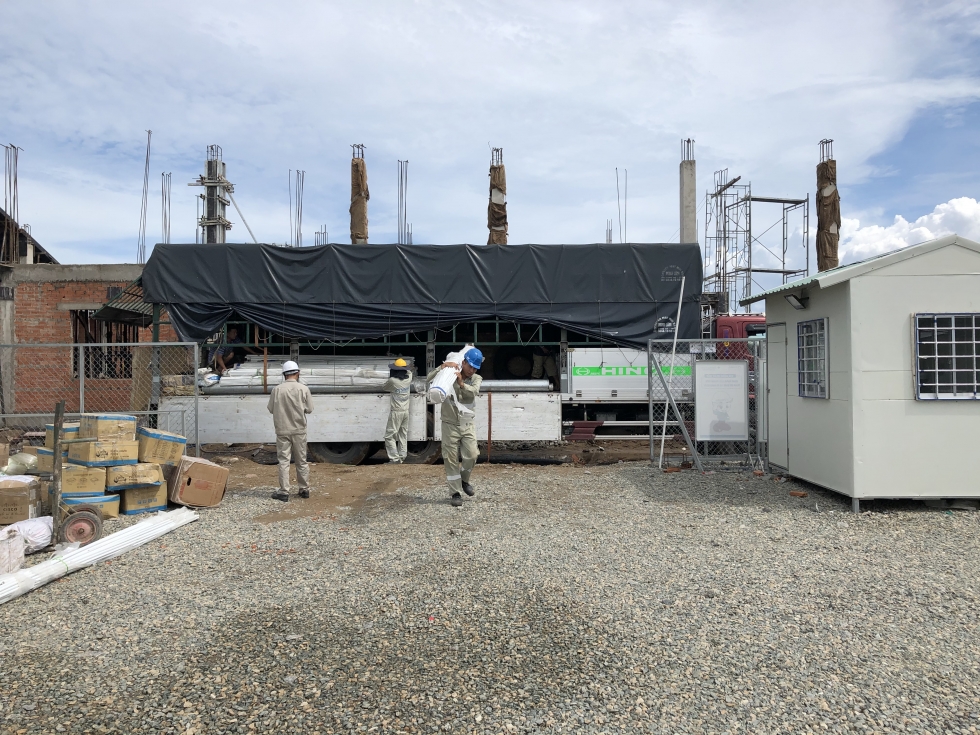

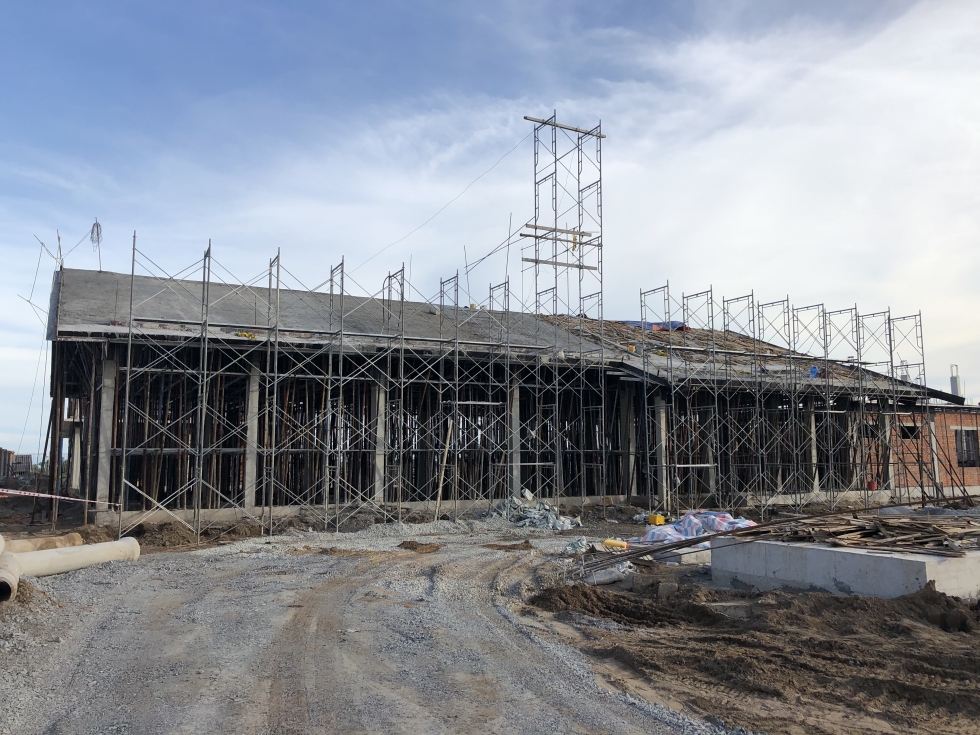

Tòa nhà văn phòng điều hành

Trạm máy biến áp và khu nhà điều khiển, điều hành, nhà nghỉ ca

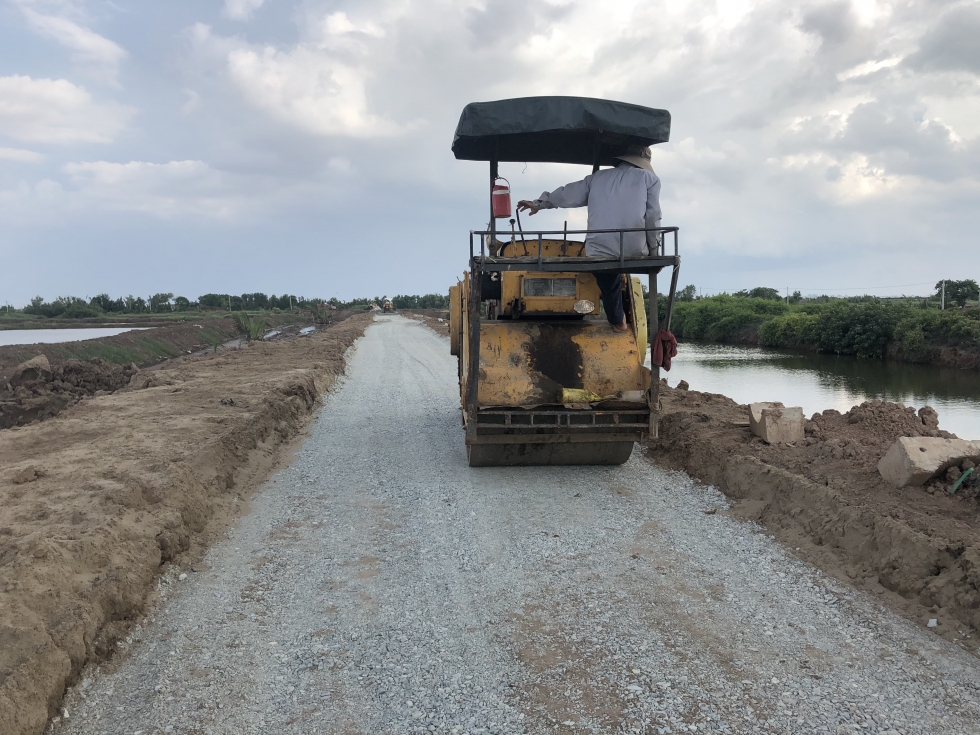

Làm đường ngoài trạm

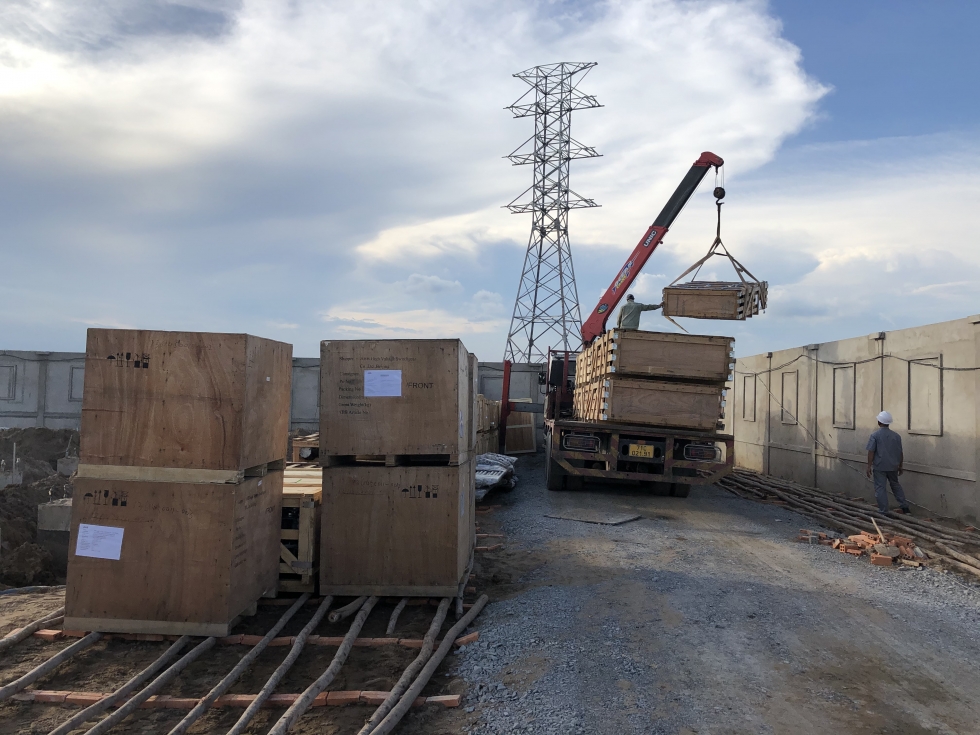

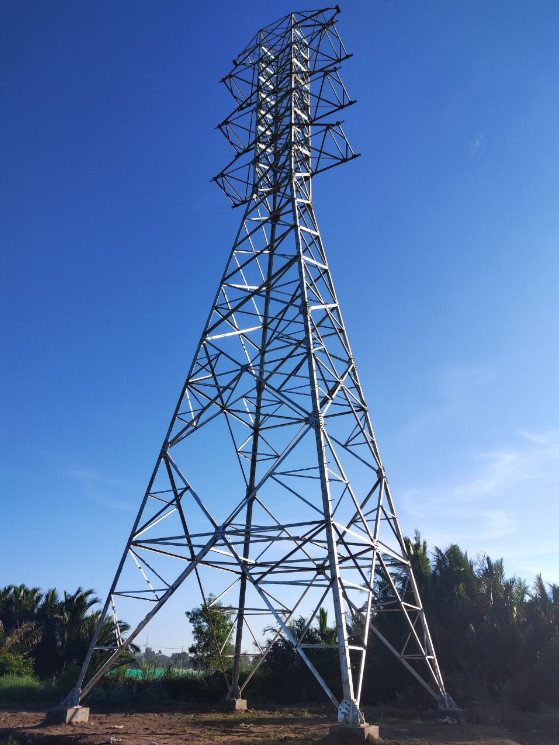

Lắp đặt cột điện

TBM tại dự án

Các tin bài khác

Đối tác
Đối tác 01
đối tác 2
DT3
dt4
dt5
dt6
dt7
dt8
dt9
dt10
dt11
dt12
dt13
dt14
dt15
dt16
dt17
dt18
dt19
dt20
dt21
dt22
dt23
dt24
đt25
dt26
dt27
dt28
dt29
dt30
dt31
pn32
pn33
pn34
pn35
pn36
pn37
pn38
pn39
pn40
pn41
pn42
pn43
pn44
pn45
pn46
pn47
pn48
pn49
