Nhà máy Điện gió V1-3 Bến Tre chính thức phát điện Turbine đầu tiên và hòa lưới điện Quốc gia
20/05/2021
Ngày 20/05/2021 trở thành một trong những dấu ấn đặc biệt trên chặng đường chinh phục các dự án năng lượng tái tạo của Sigma, khi Chủ đầu tư BTRE và Tổng thầu EPC Sigma tại Nhà máy Điện gió V1-3 Bến Tre đã chính thức phát điện Turbine đầu tiên, hòa lưới điện quốc gia.
Trong không khí hân hoan ấy, vào đúng khoảnh khắc 11h05 – 20/05/2021, đại diện phía Chủ đầu tư BTRE đã nhấn nút khởi động Turbine số 4 và vận hành an toàn, đáp ứng đúng yêu cầu kỹ thuật của EVN và nhà sản xuất Turbine. Trên nền trời xanh thẳm, giữa cái nắng và gió biển ngập tràn vai áo người lính Sigma, những cánh quạt đang sải cánh đón gió, làm quay Turbine để sản xuất ra dòng điện sạch cho Tổ quốc khiến lòng người không khỏi bồi hồi, xúc động.

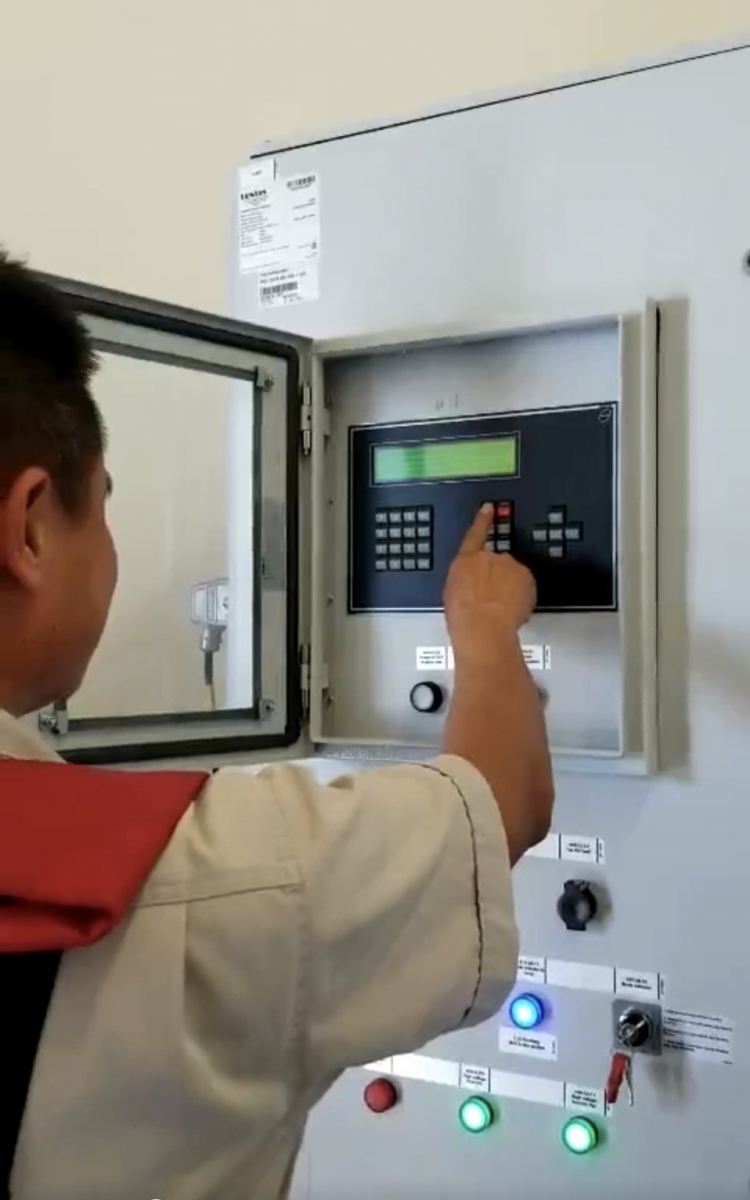

Chủ đầu tư BTRE đã nhấn nút khởi động Turbine số 4 và vận hành an toàn

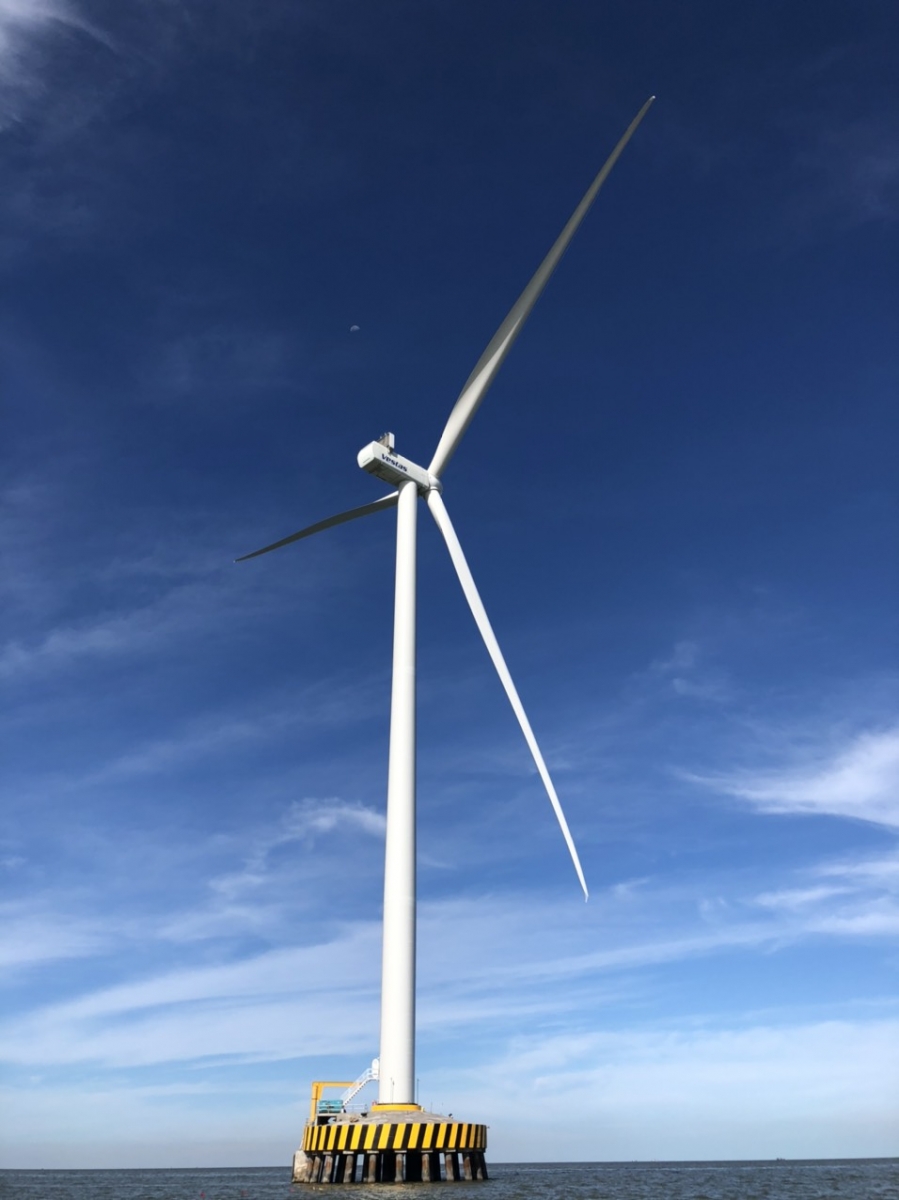

Turbine số 4 chính thức vận hành và hòa lưới điện quốc gia
Chạy tin cậy 72h Turbine số 4
Trao đổi với phóng viên, ông Trần Đình Thương – Giám đốc dự án Điện gió V1-3 Bến Tre cho biết: “Vượt qua bao khó khăn gian khổ và những thăng trầm, dưới bàn tay của những người thợ Sigma, nhà máy chạy bằng gió thiên nhiên đã cho sản phẩm đầu tiên. Đây là Turbine đầu tiên có công suất 4.2MW trong hệ thống 7 Turbine của nhà máy. Tổng thầu EPC Sigma đã quyết tâm cam kết với Chủ Đầu Tư sẽ đạt mục tiêu phát điện 7 Turbine này hòa lưới điện Quốc Gia vào trung tuần tháng 6-2021”.
Những hạng mục hiện tại đang tiếp tục được triển khai tại dự án như:
Công tác cáp ngầm:
Hoàn thành công tác dải và chôn cáp ngầm 22kV với chiều dài 10km
Hoàn thành công tác đấu nối cáp ngầm vào tủ RMU 22kV trong khu vực nhà điều khiển và đấu nối cáp ngầm với 7 Turbine
Hoàn thành công tác thí nghiệm cáp ngầm 22kV
Công tác lắp đặt Turbine:
Hoàn thành lắp đặt 5/7 Turbine
2 Turbine còn lại dự kiến hoàn thành trong thời gian tới (05/2021)
Công tác T&C:
Đã hoàn thành Công tác chạy thử 3/7 Turbine
Đóng điện từ trạm biến áp ra 2/7 Turbine
Hòa và phát điện lên lưới điện quốc gia 1/7 Turbine
Theo kế hoạch, chạy ổn định toàn bộ 7 Turbine và phát điện thương mại dự kiến trong tháng 06/2021

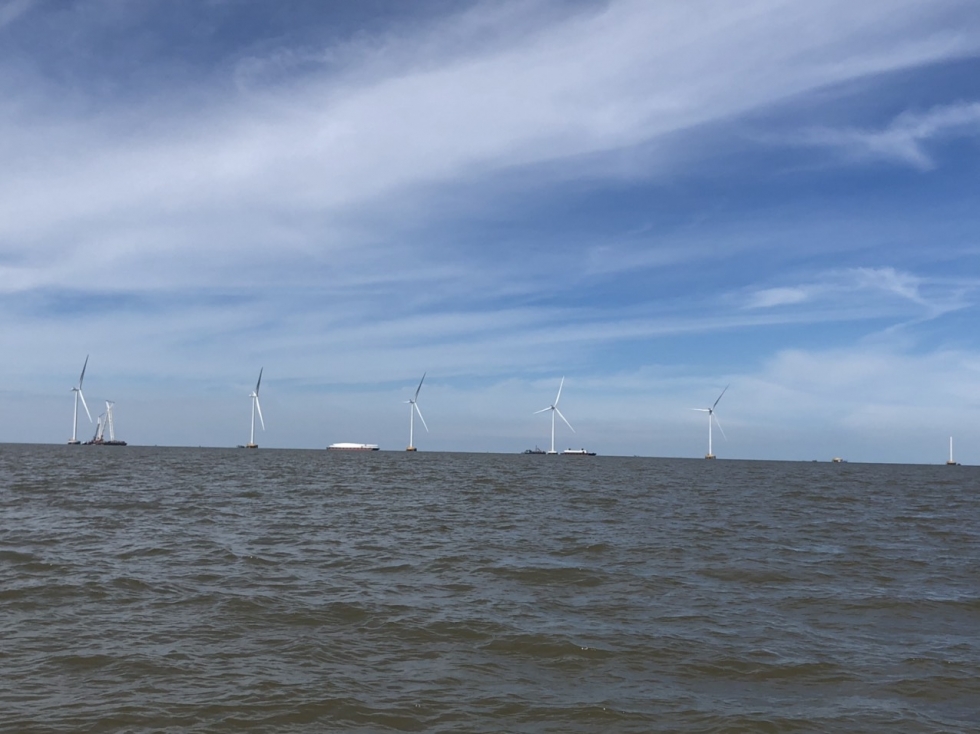

Một số hình ảnh tại dự án:

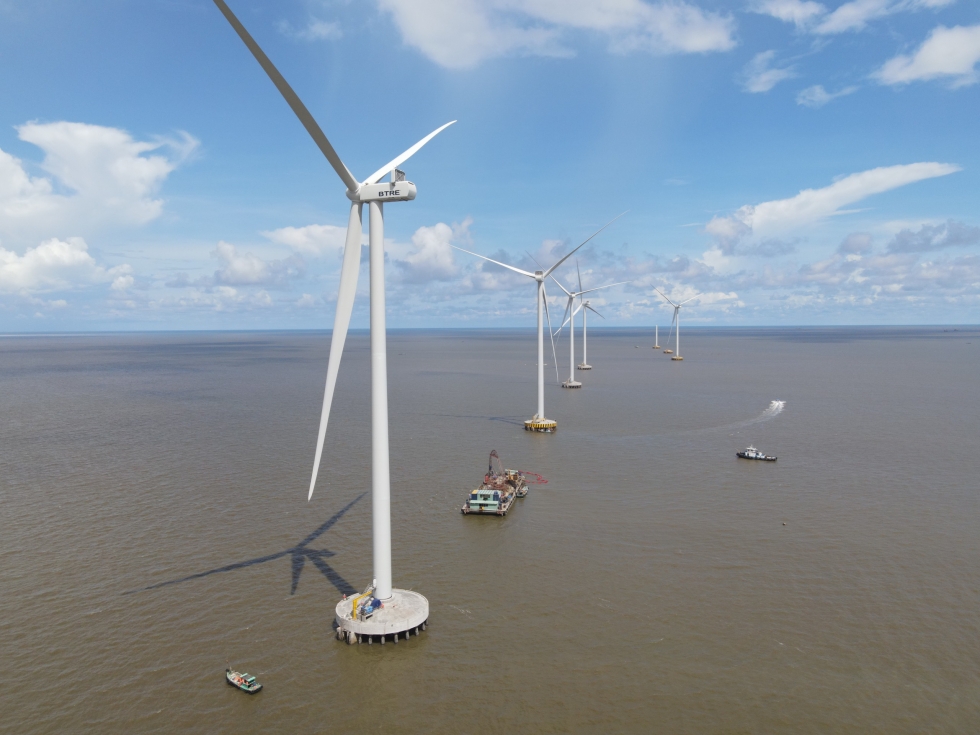

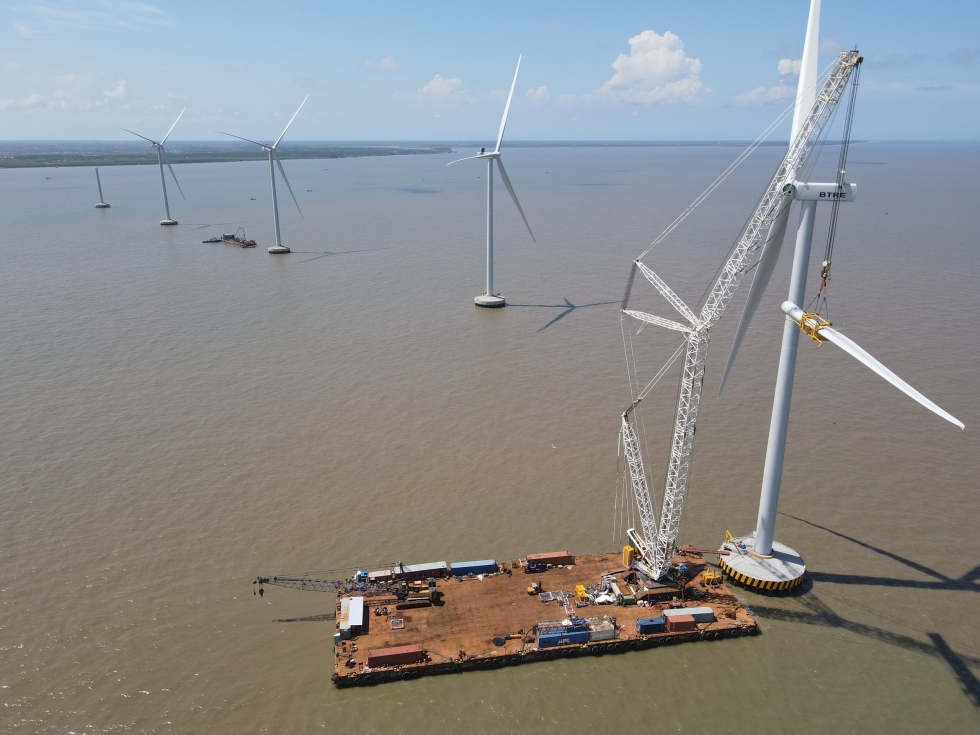

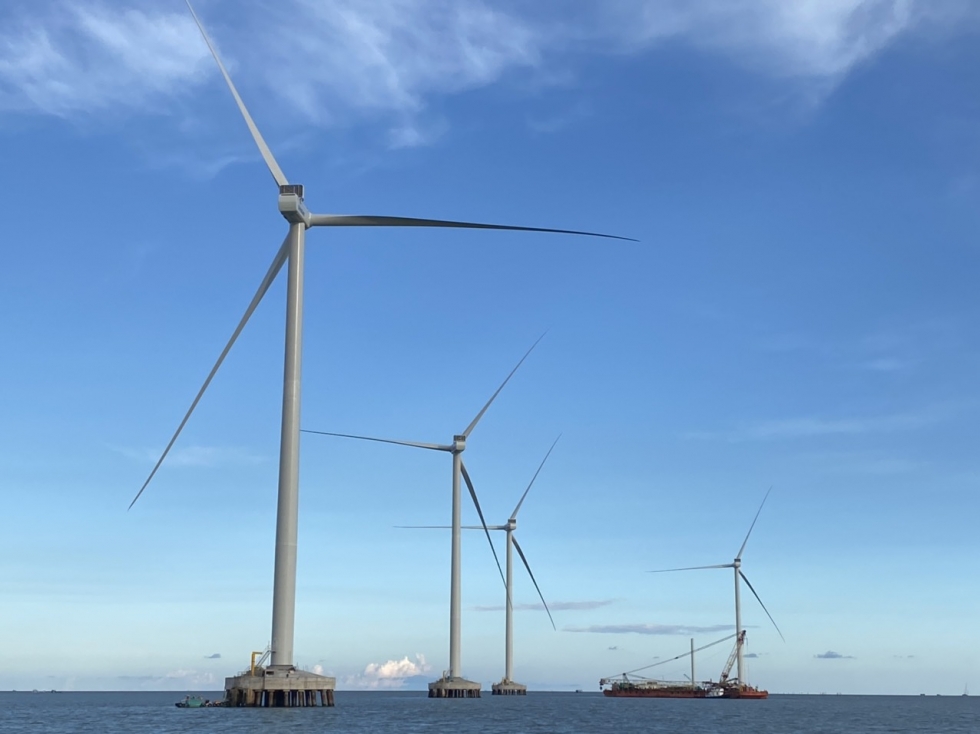

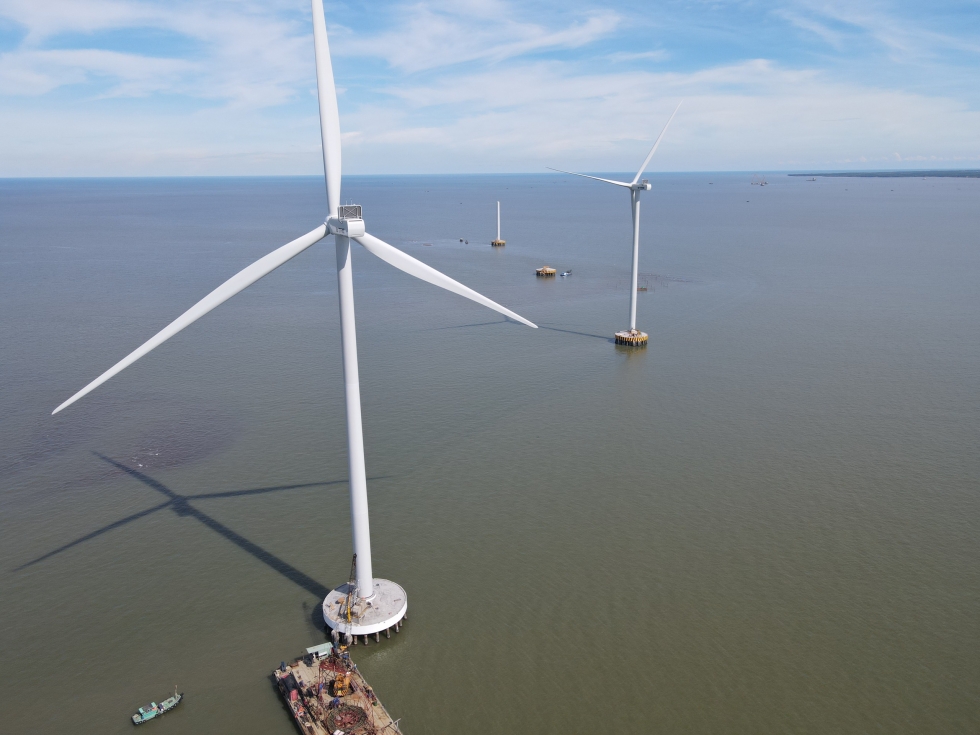

Công tác lắp đặt Turbine, dải và chôn cáp ngầm 22kV
